  • 日期:112-04-01

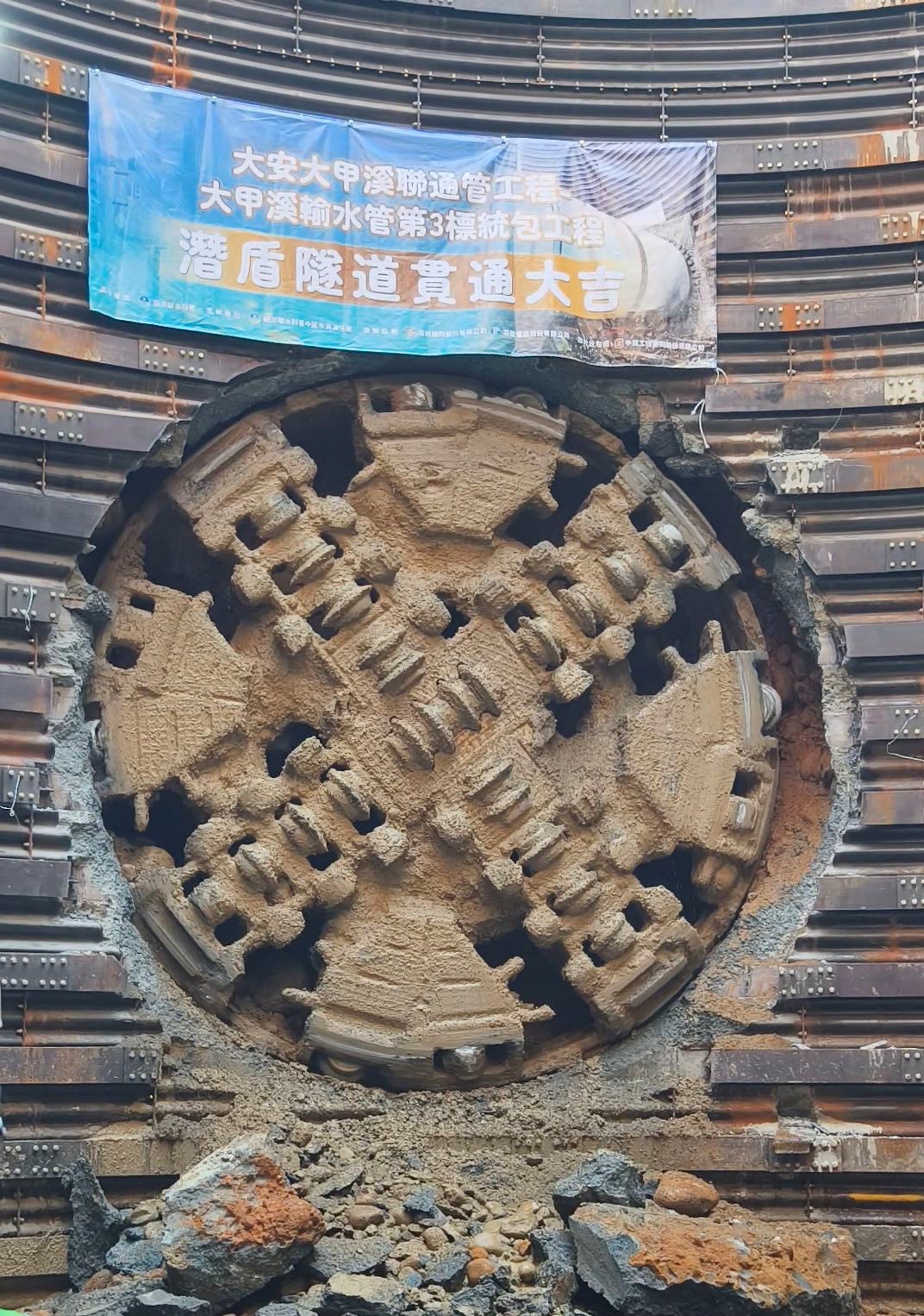

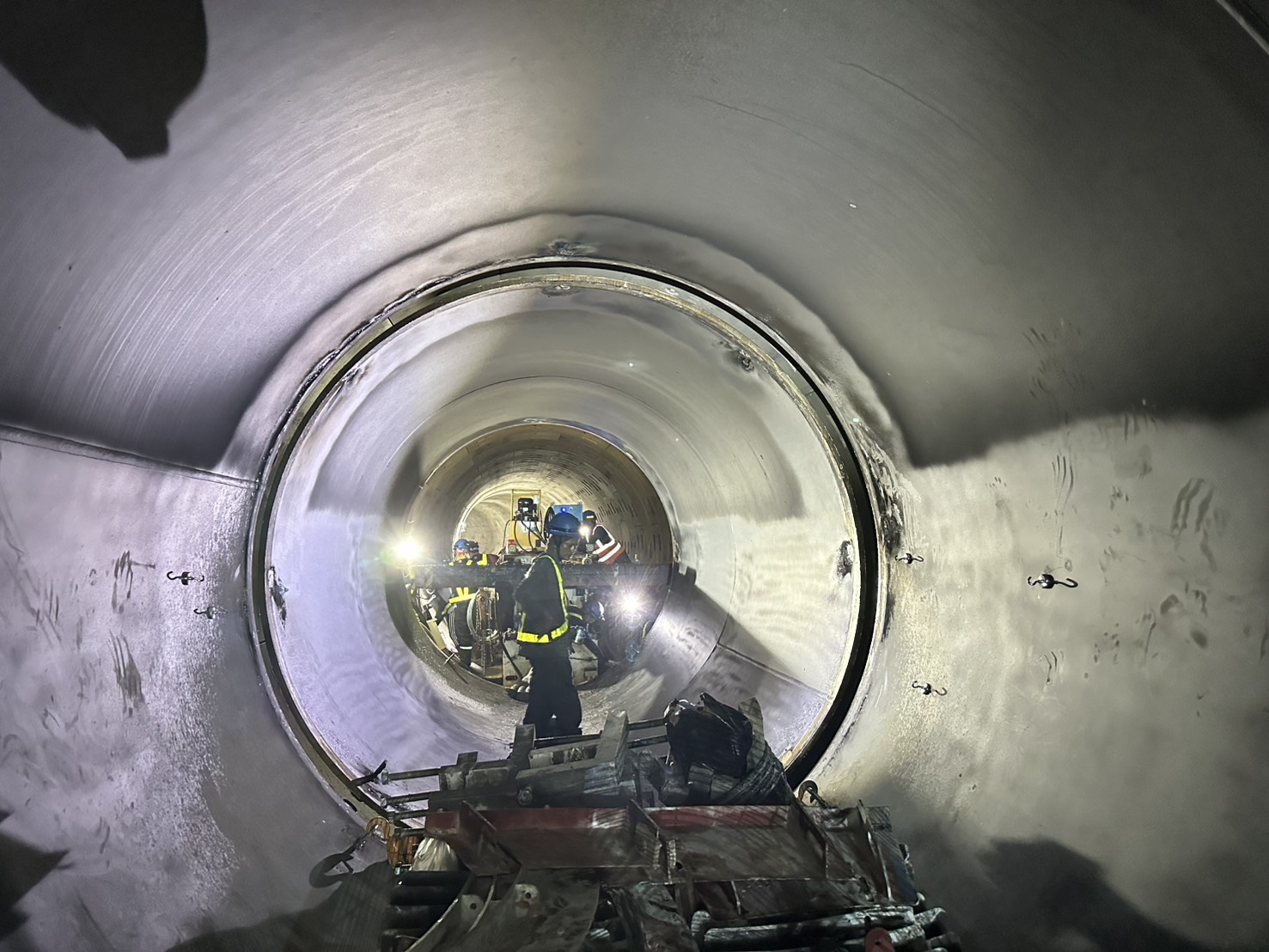

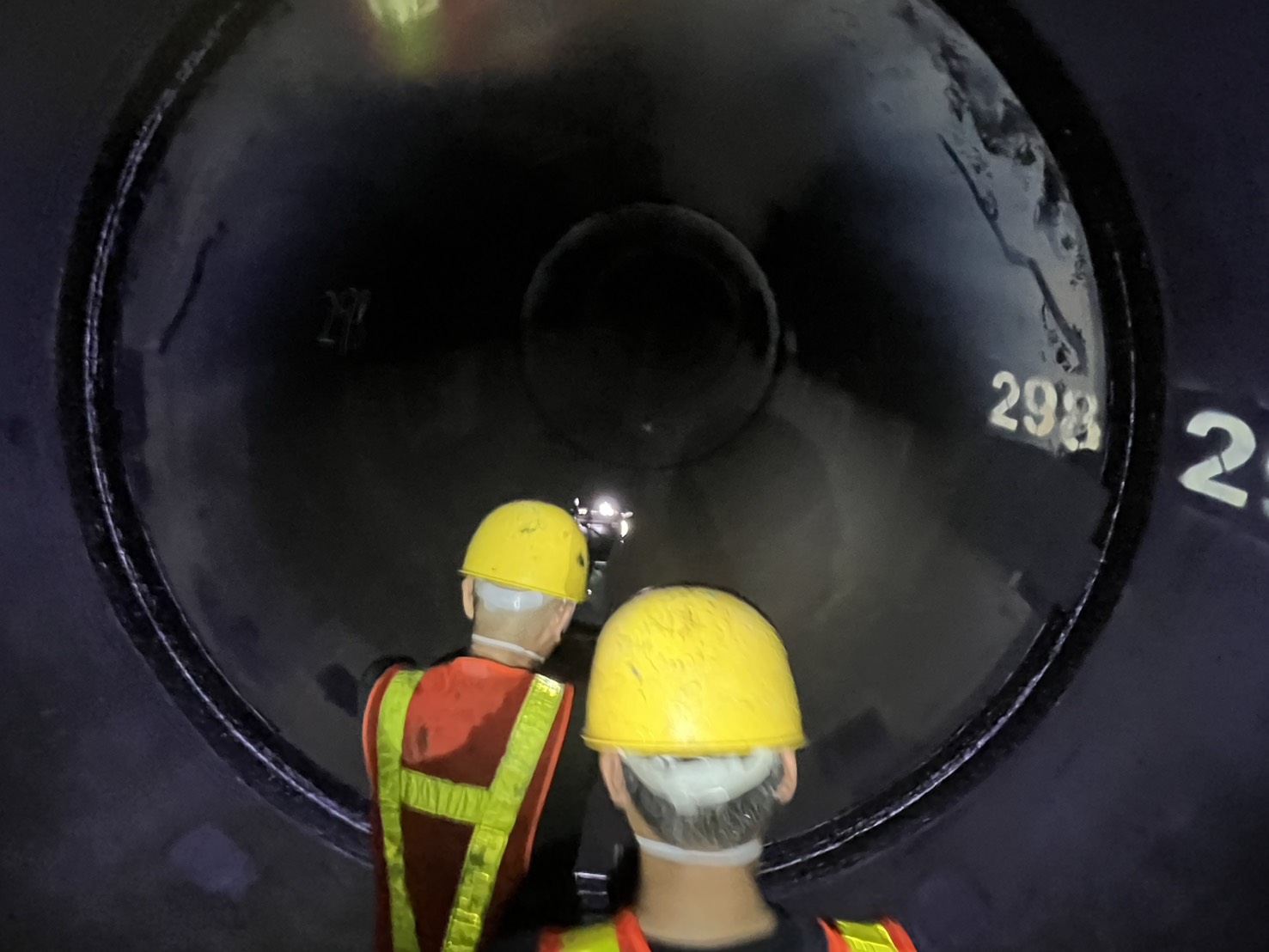

113年8月障礙井開挖至潛盾刀盤位置

113年8月障礙井開挖至潛盾刀盤位置

113年8月障礙井開挖至20m

113年8月障礙井開挖至20m

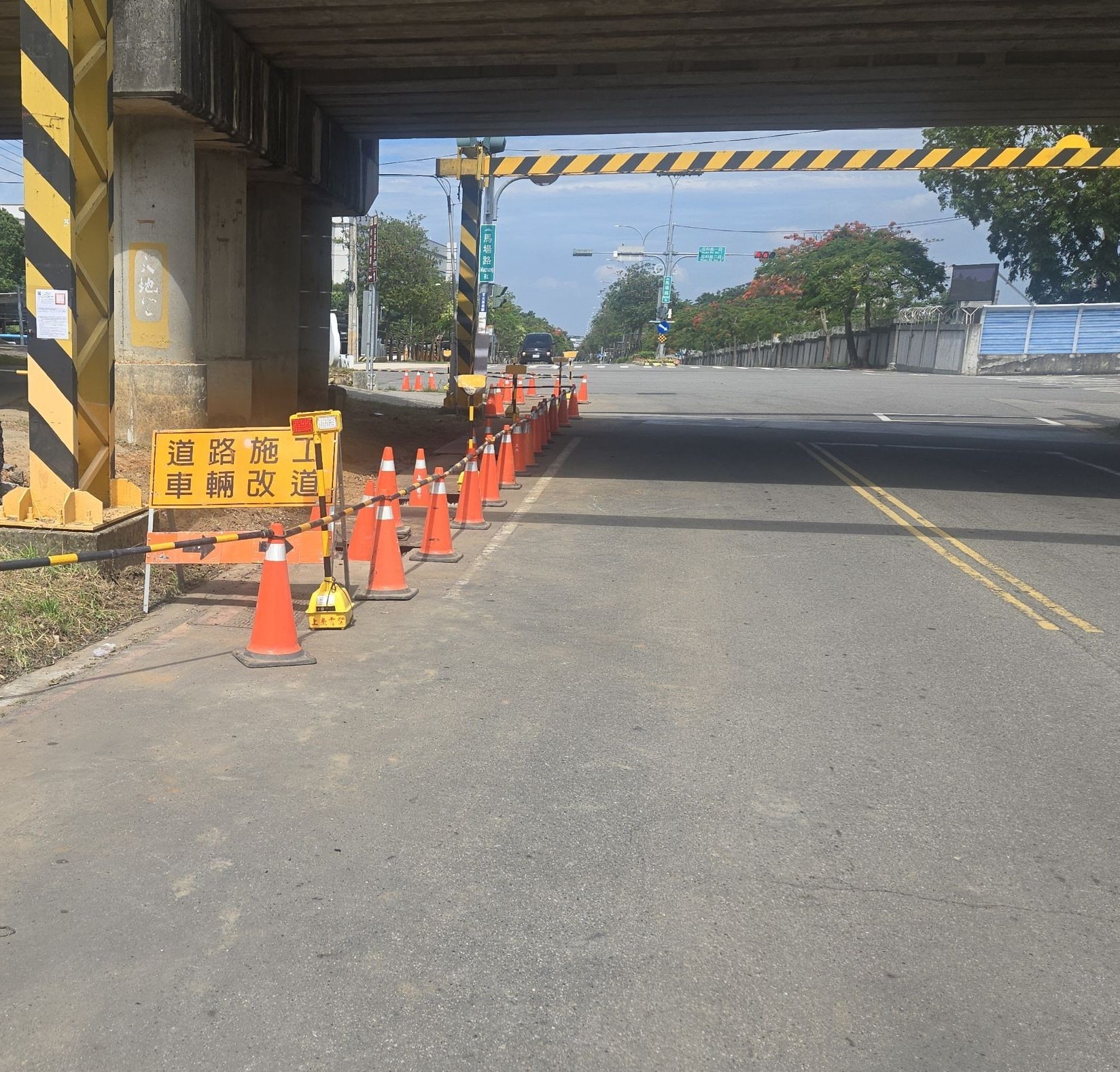

113年8月因應維修井施作需求自行車道改道

113年8月因應維修井施作需求自行車道改道

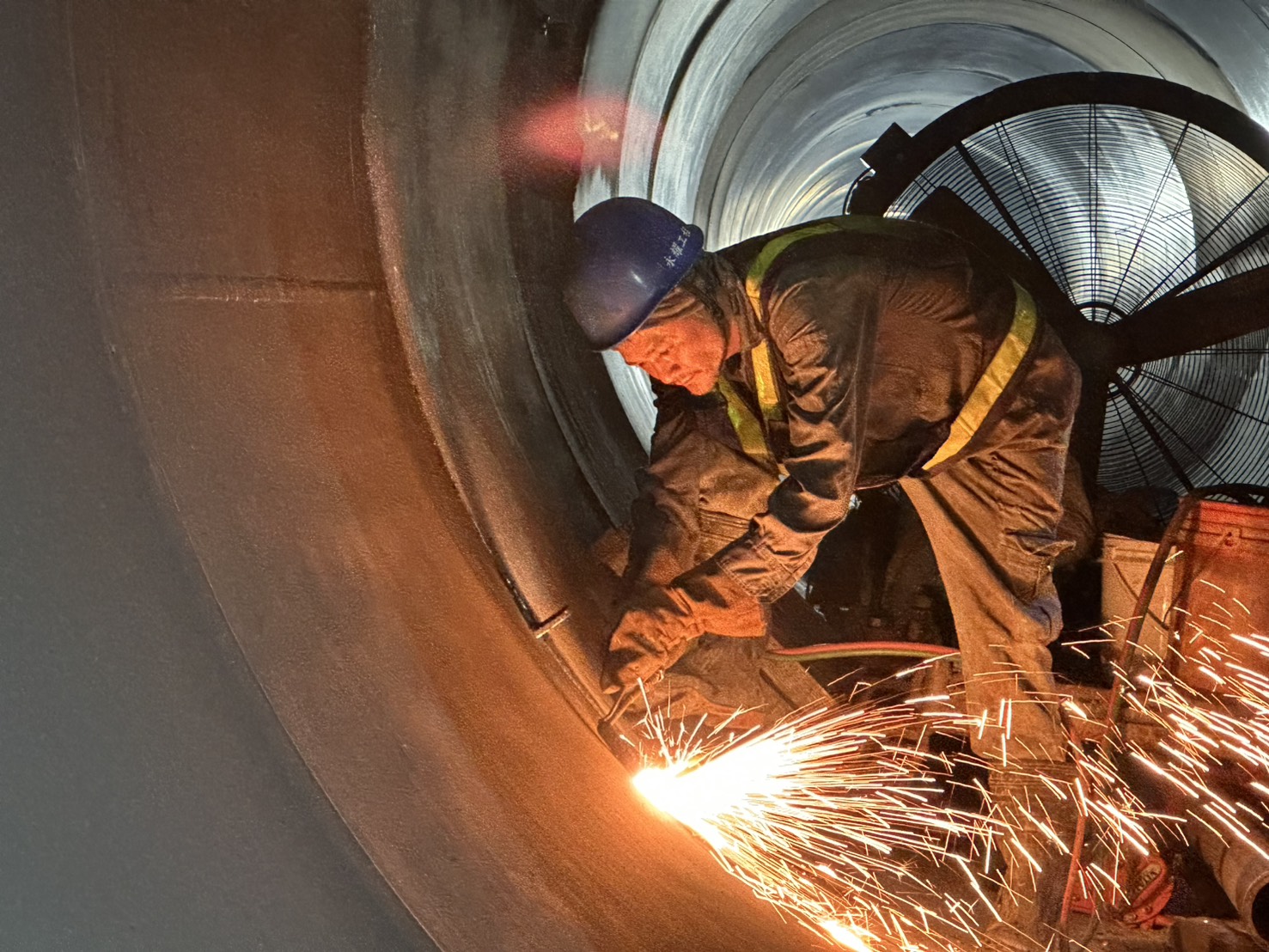

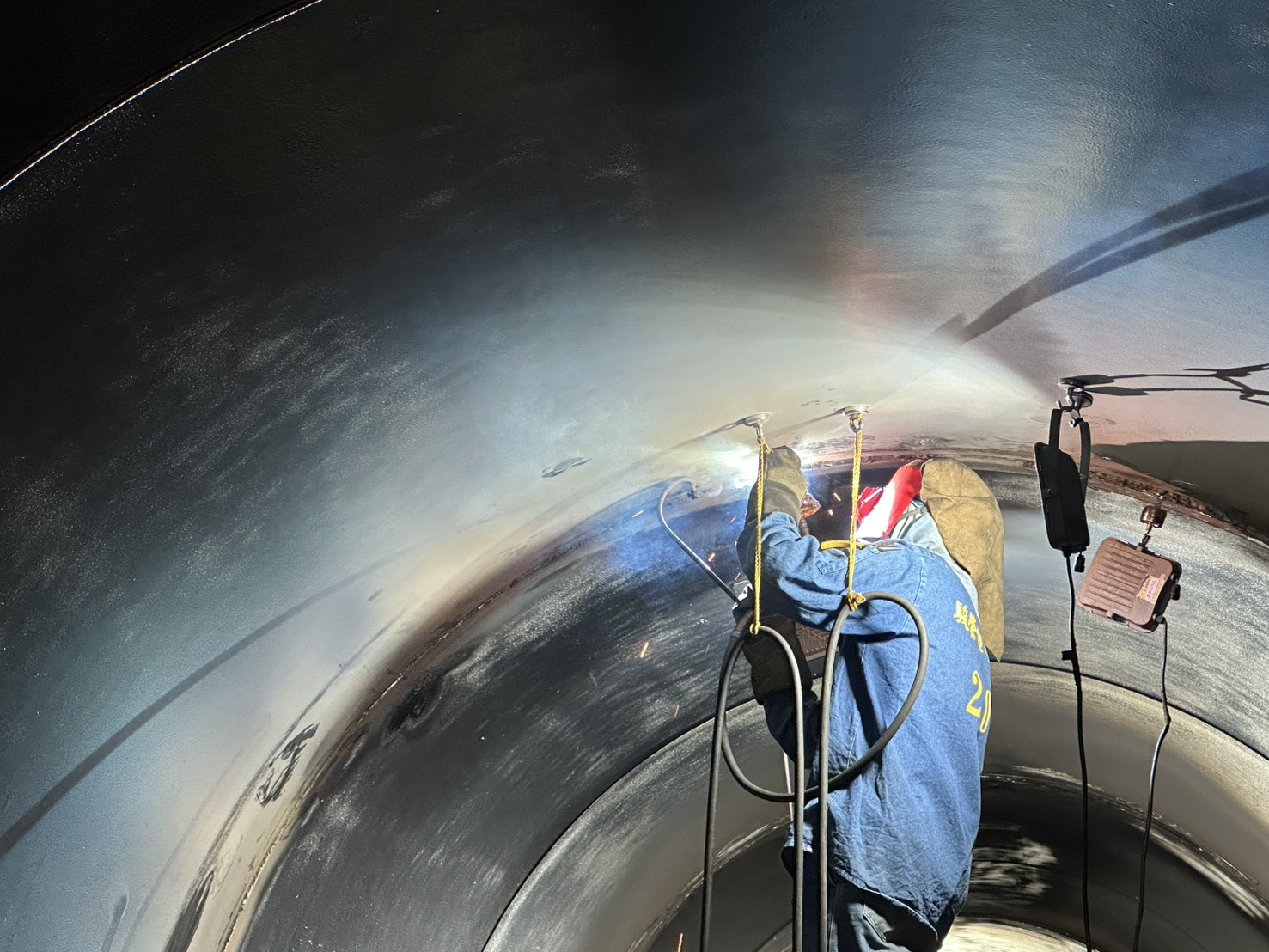

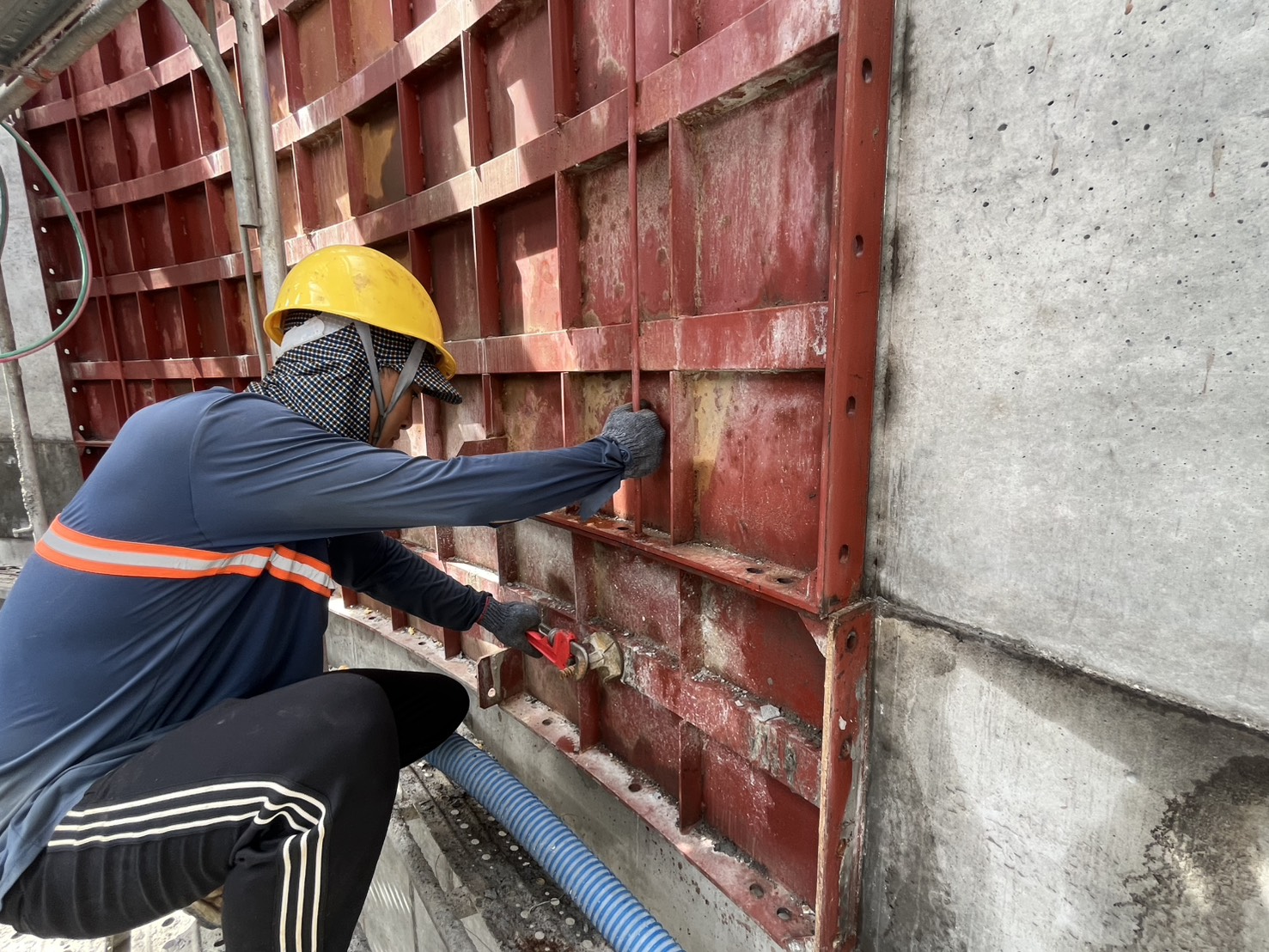

113年7月潛盾環片止水膠條黏貼

113年7月潛盾環片止水膠條黏貼

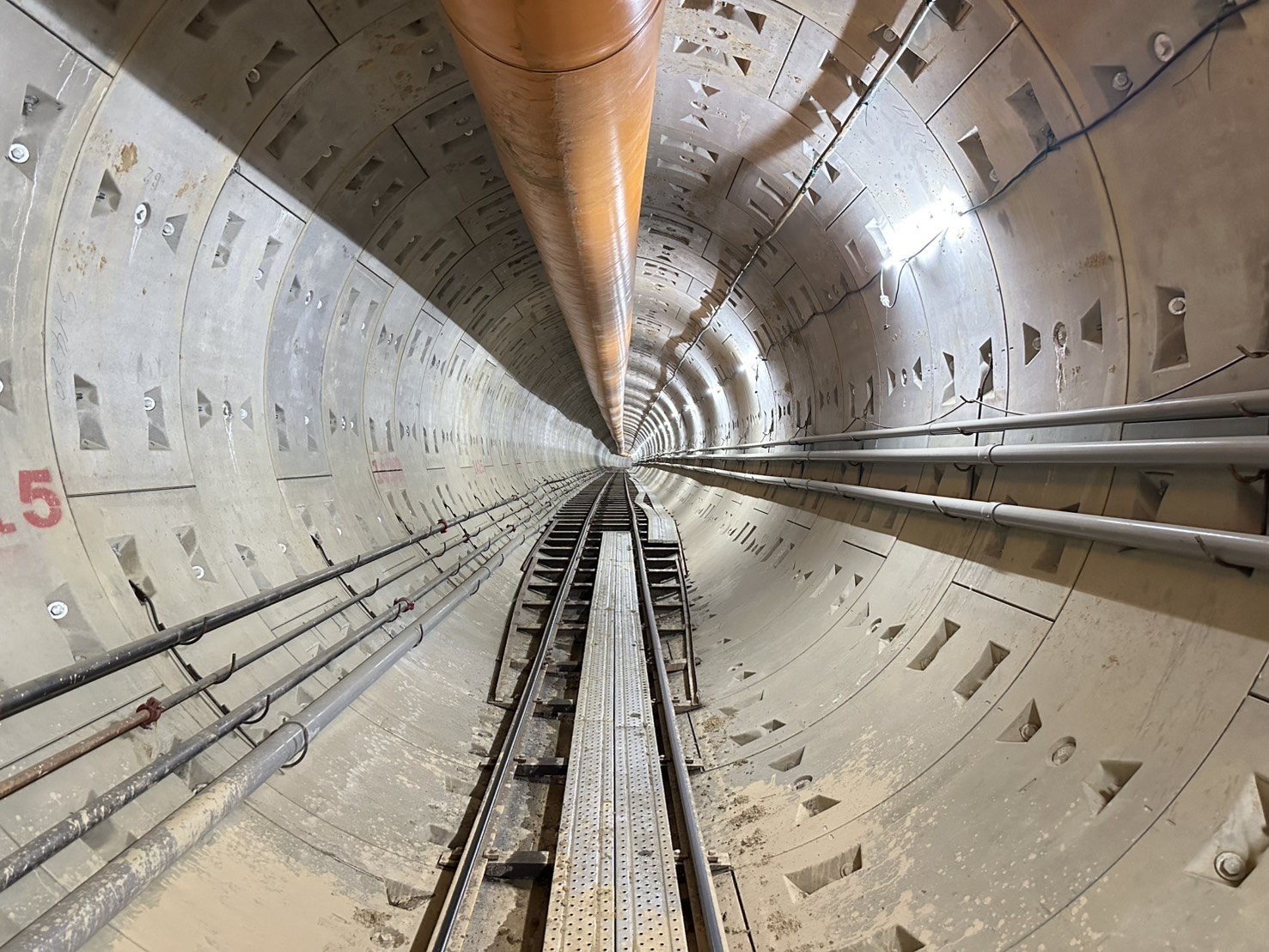

113年7月潛盾掘進900m

113年7月潛盾掘進900m

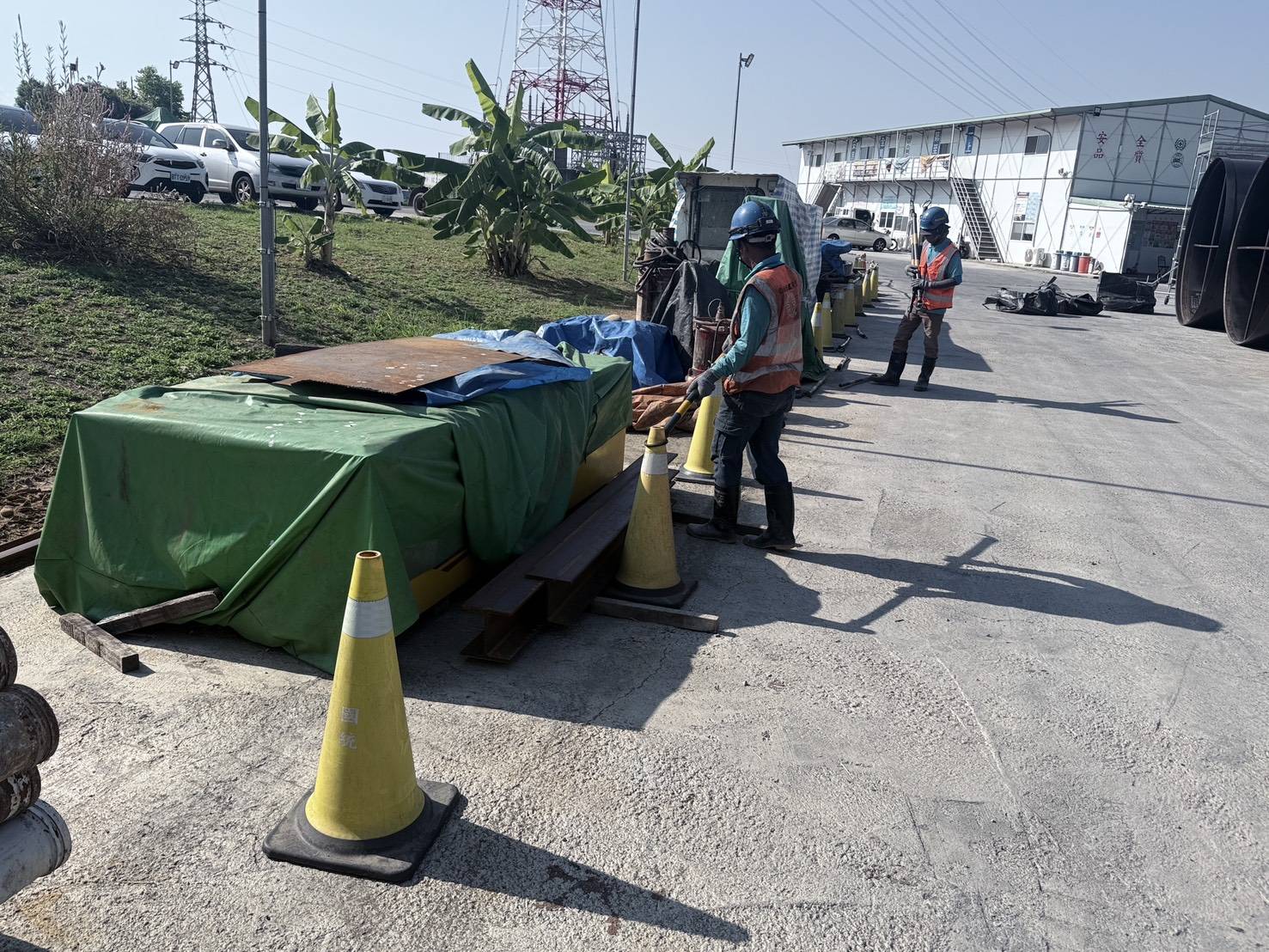

113年7月工區物料整理

113年7月工區物料整理

113年6月潛盾環片堆置

113年6月潛盾環片堆置

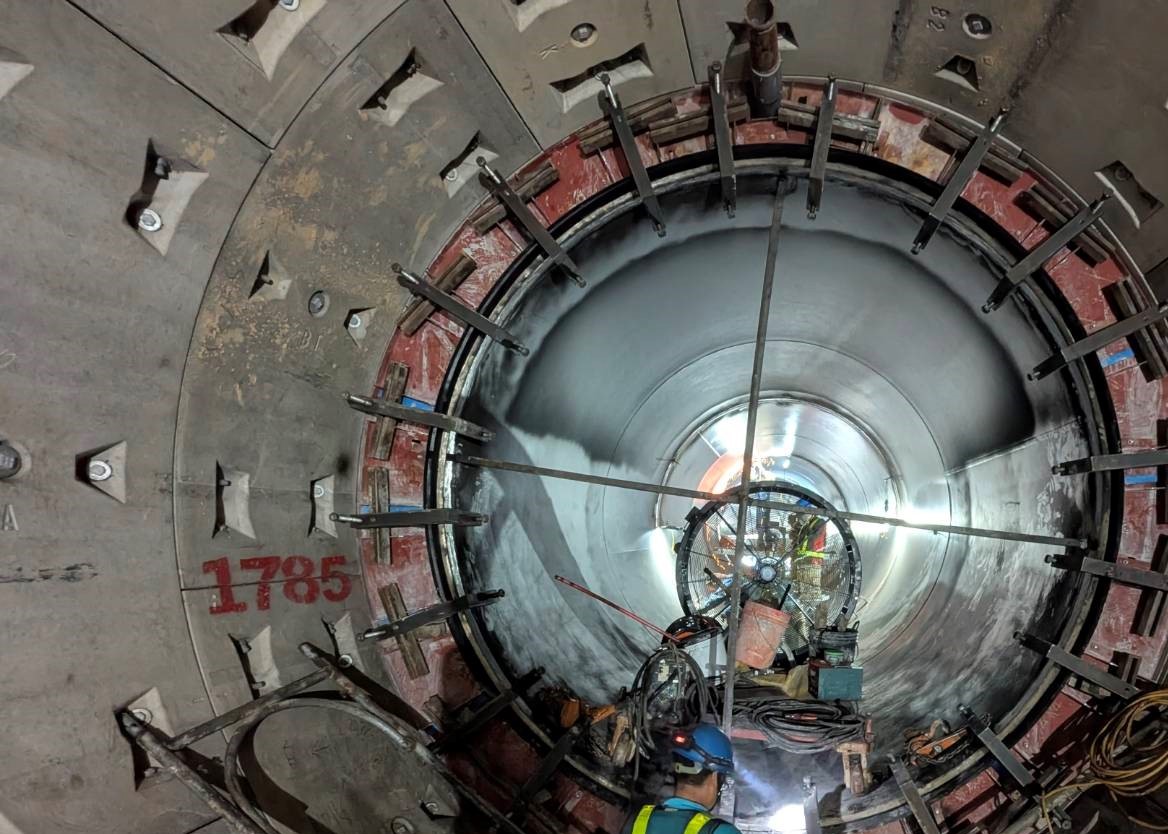

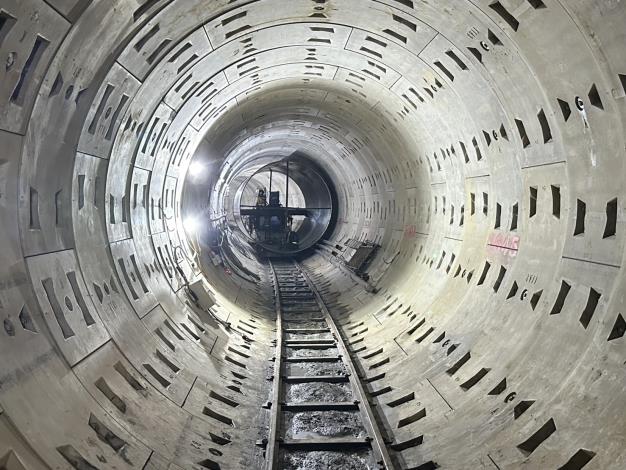

113年6月潛盾掘進800m

113年6月潛盾掘進800m

113年6月潛盾掘進750m

113年6月潛盾掘進750m

113年5月工區灑水抑制揚塵

113年5工區灑水抑制揚塵

113年5月潛盾累積掘進648m

113年5月潛盾累積掘進648m

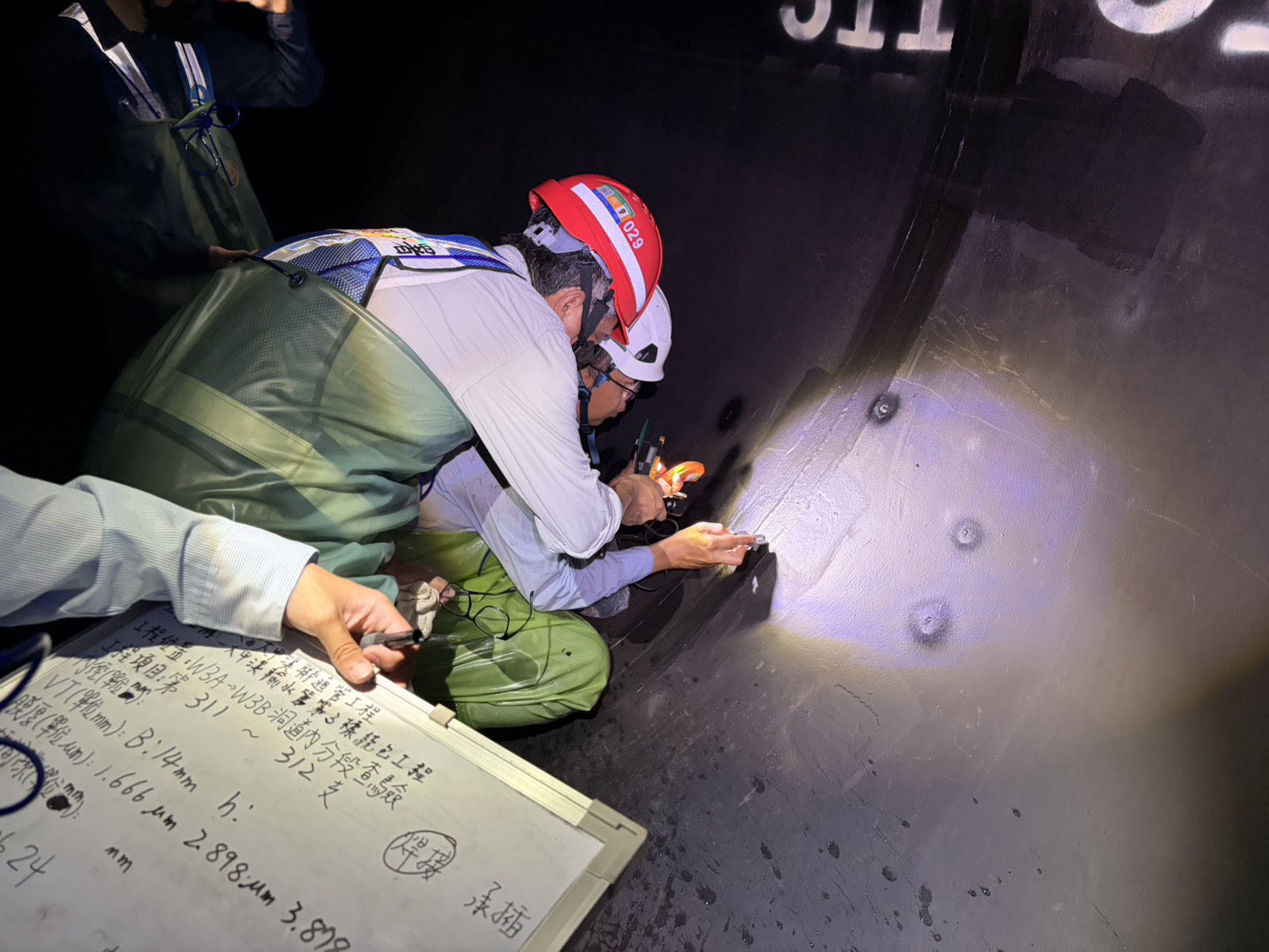

113年5月工區安全監測

113年5月工區安全監測

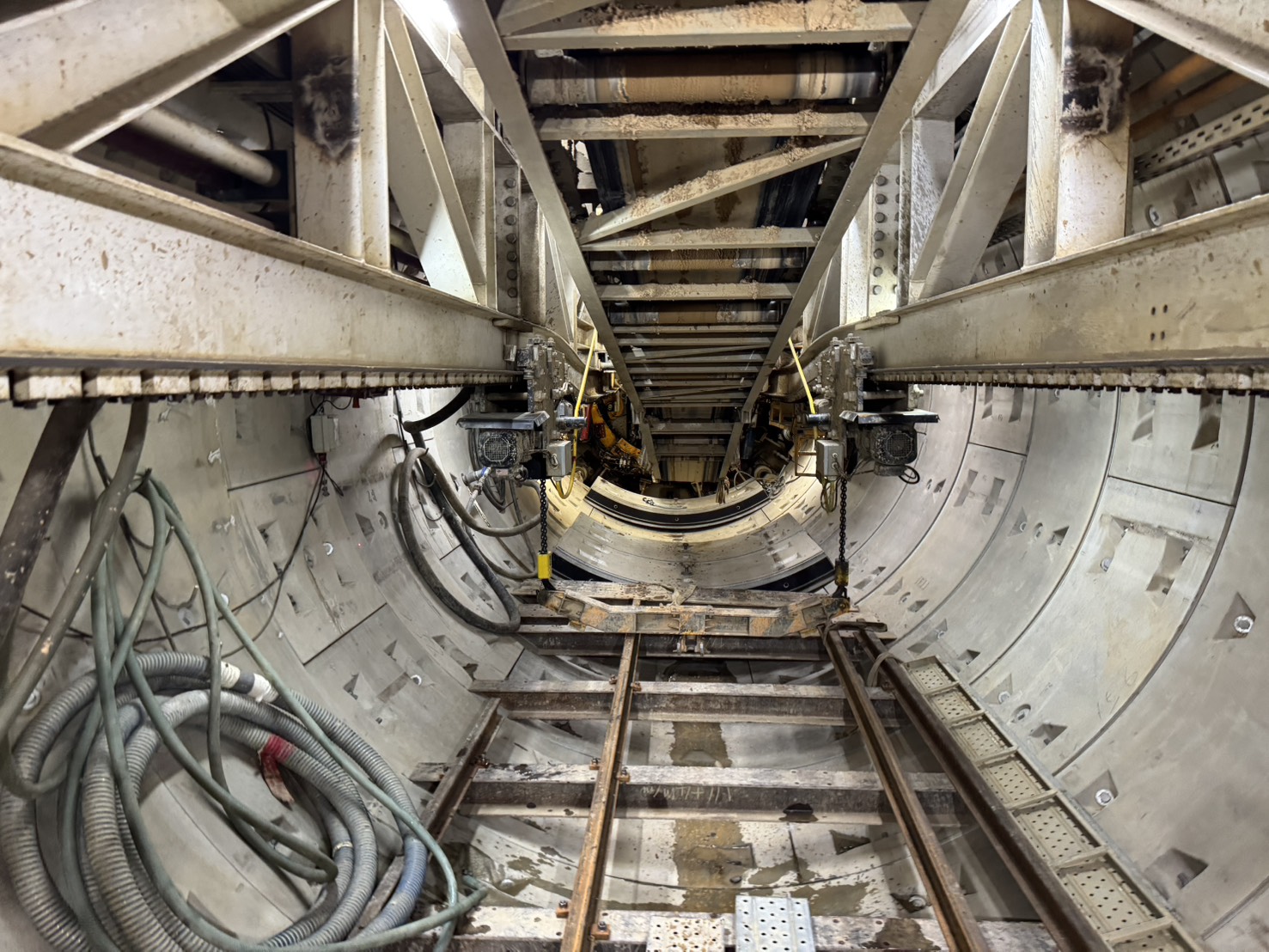

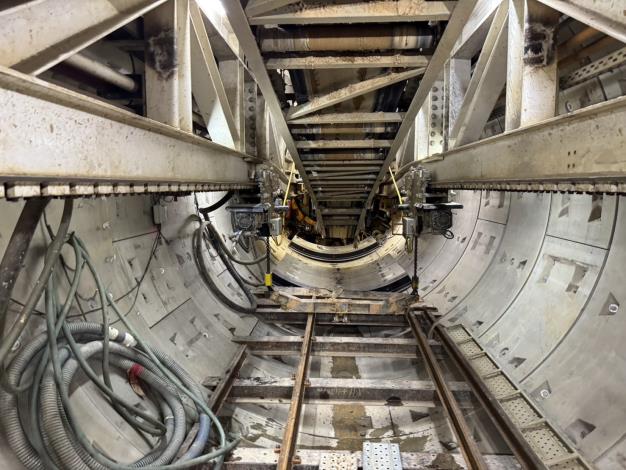

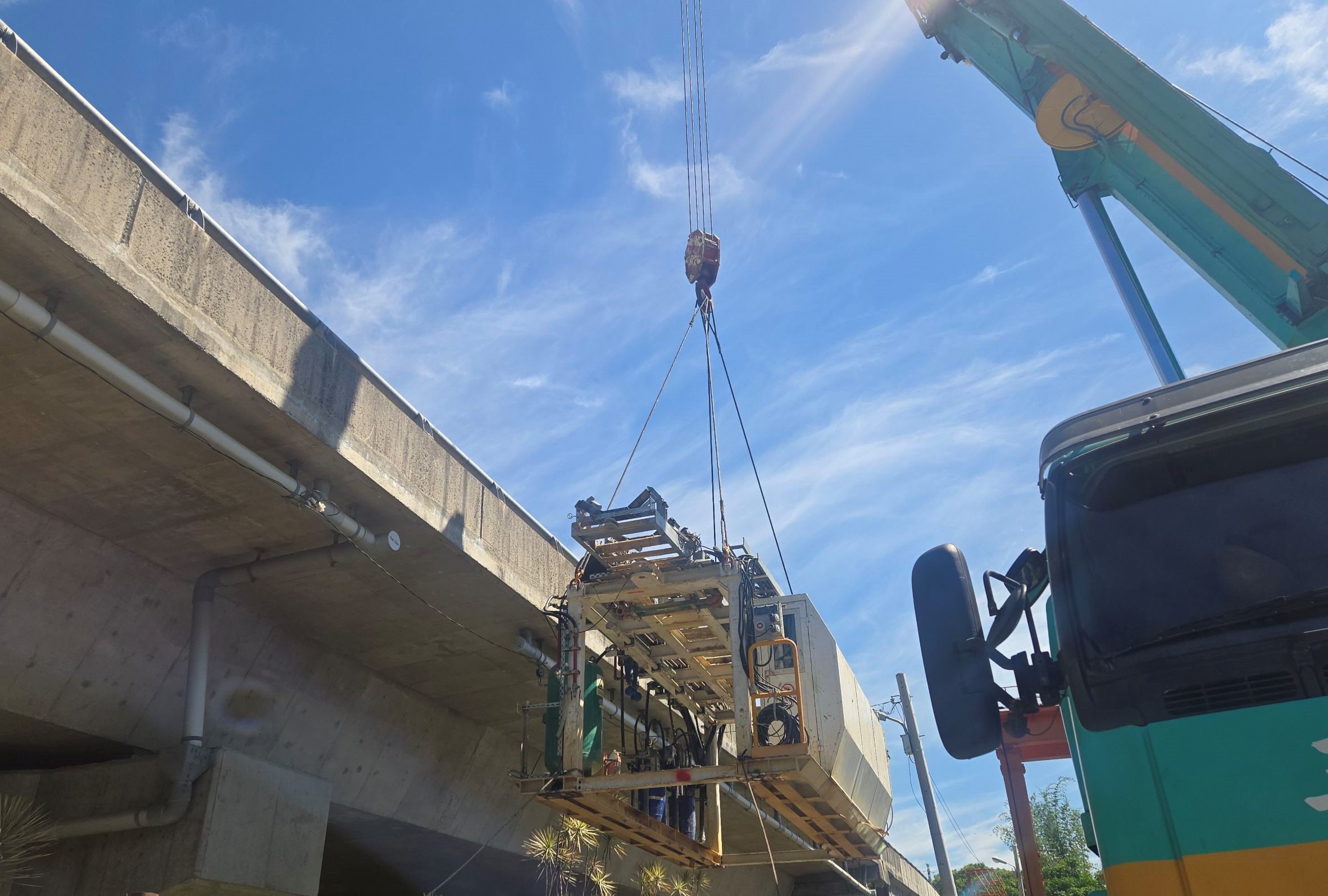

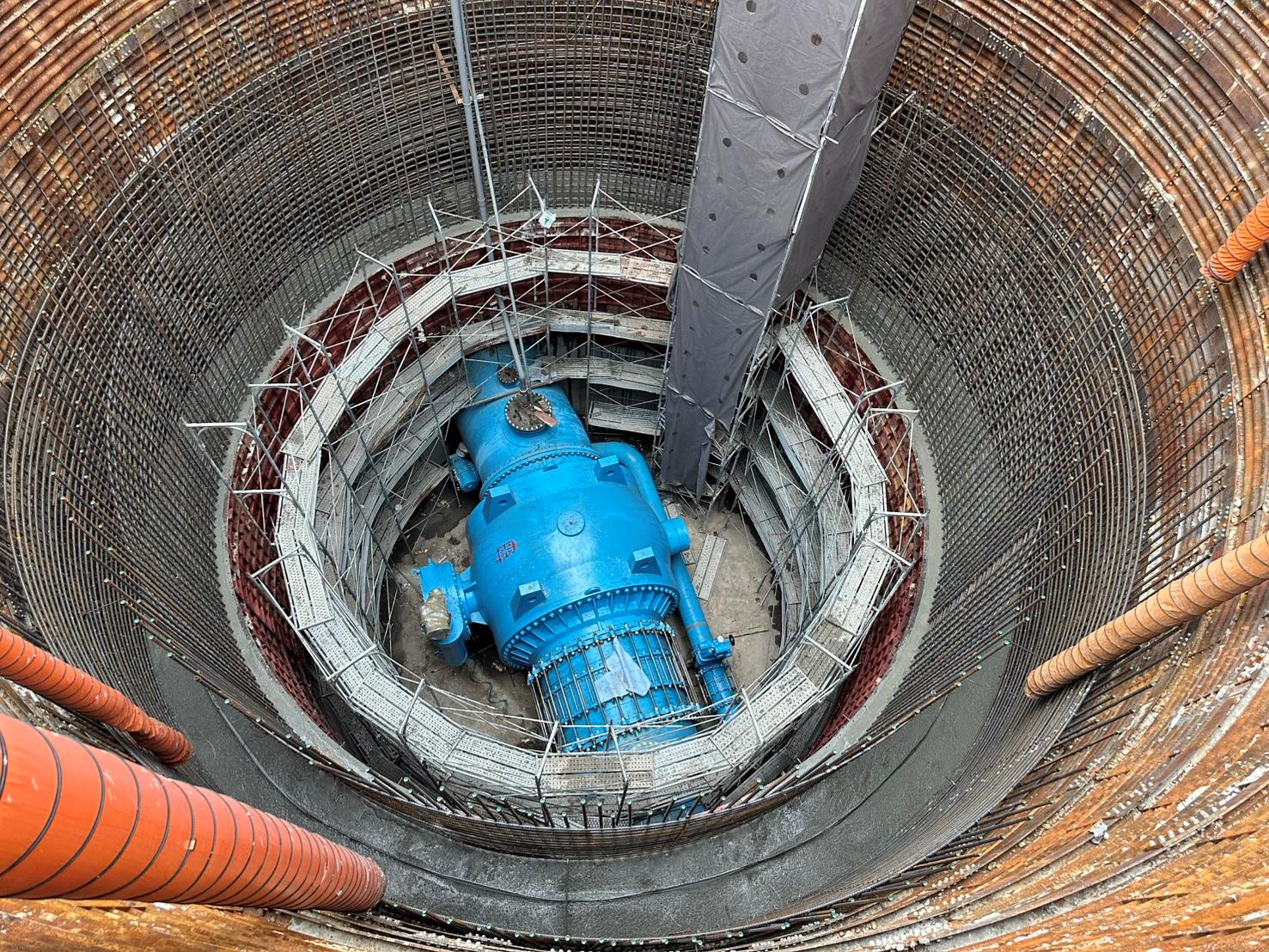

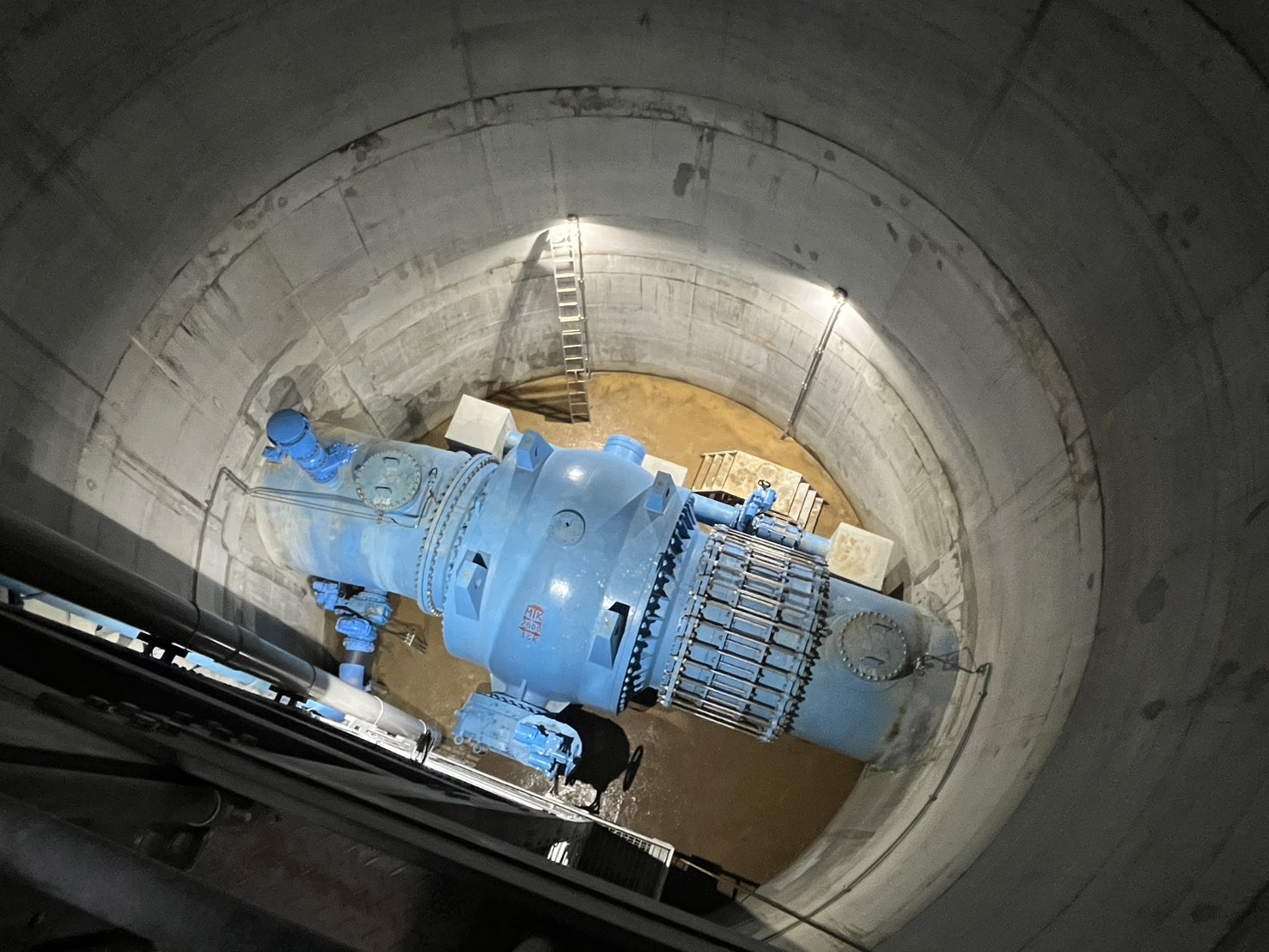

113年4月潛盾降軌作業

113年4月潛盾降軌作業

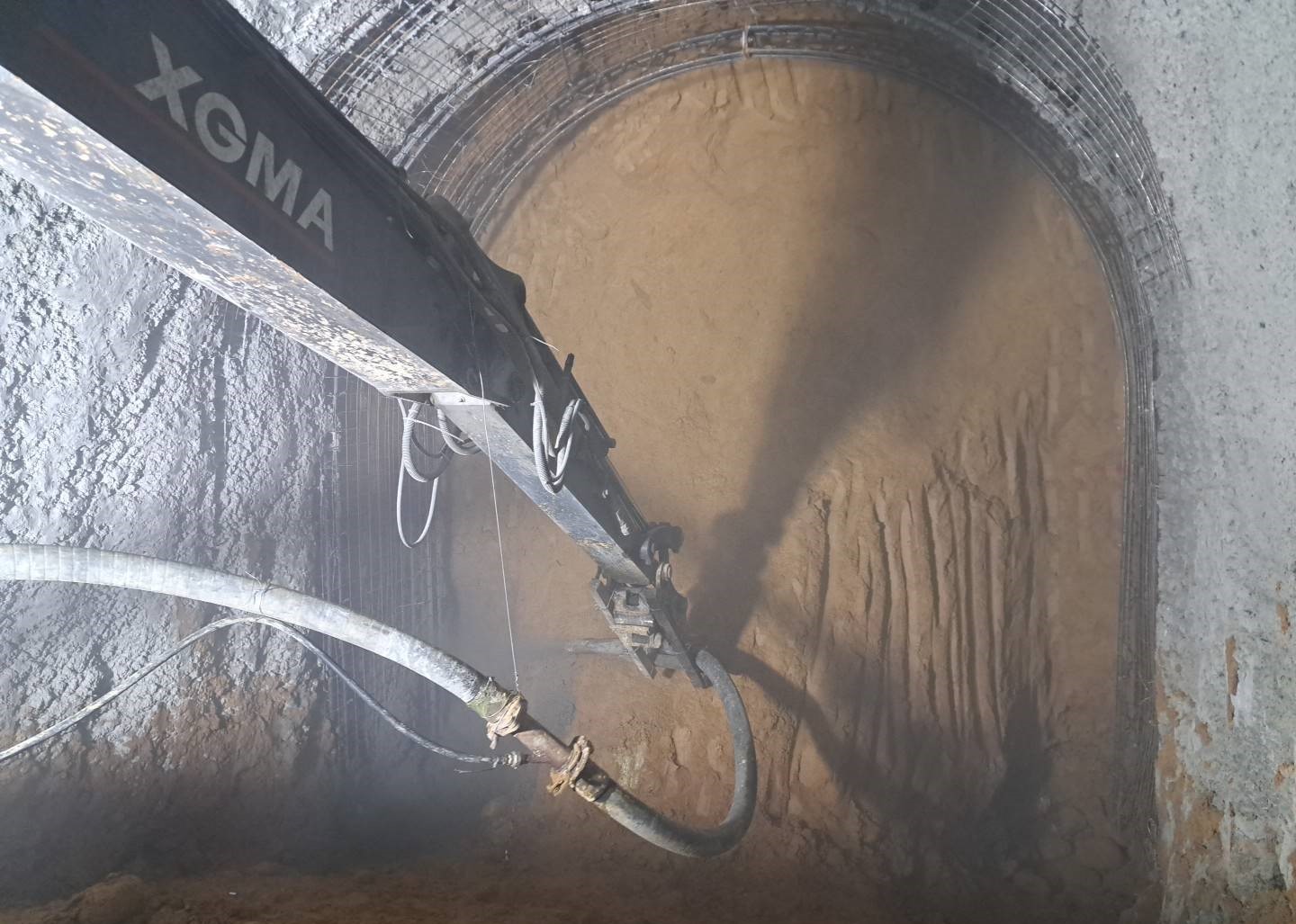

113年4月潛盾洞道清淤

113年4月潛盾洞道清淤

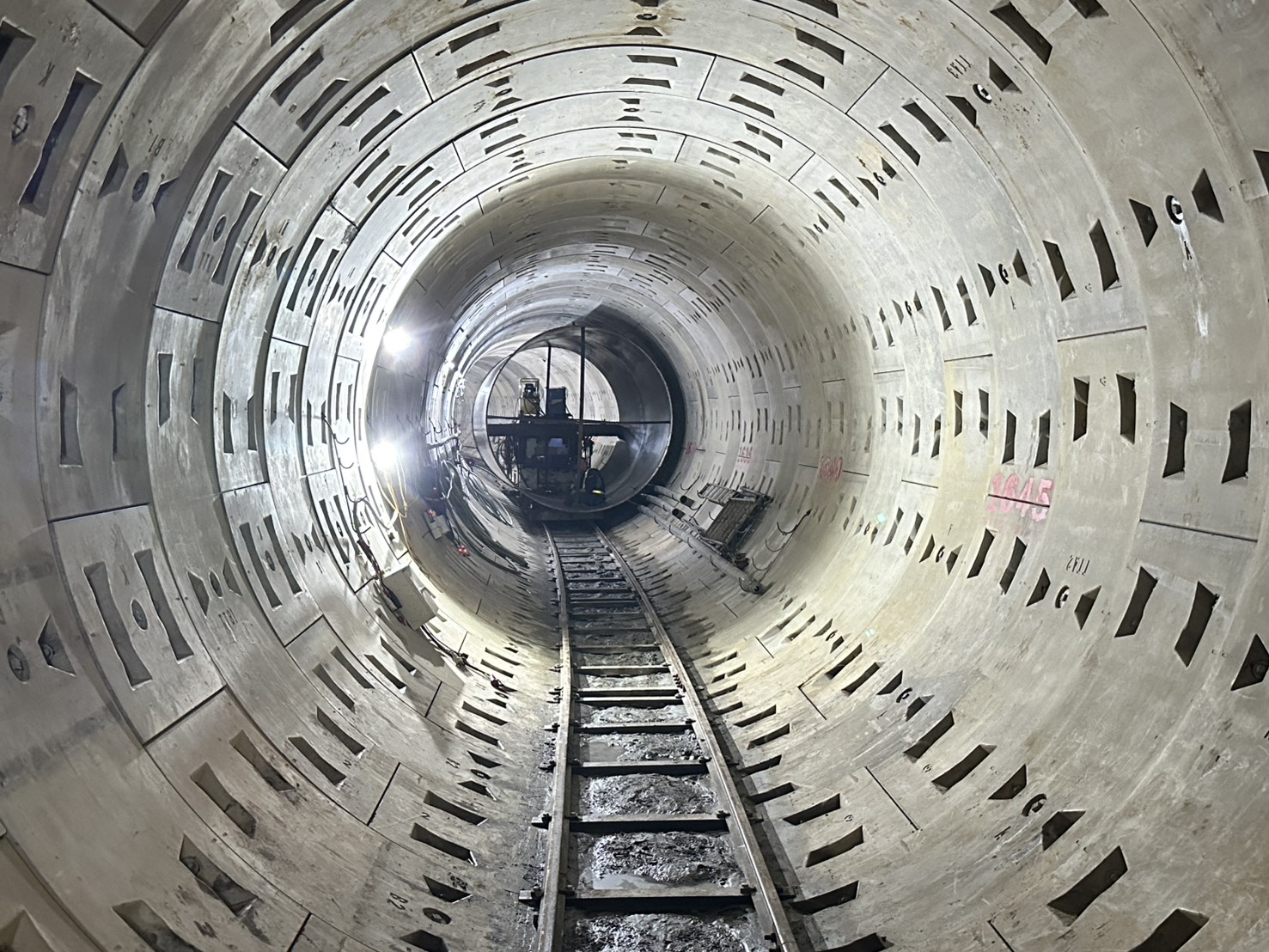

113年4月潛盾掘進至484m

113年4月潛盾掘進至484m

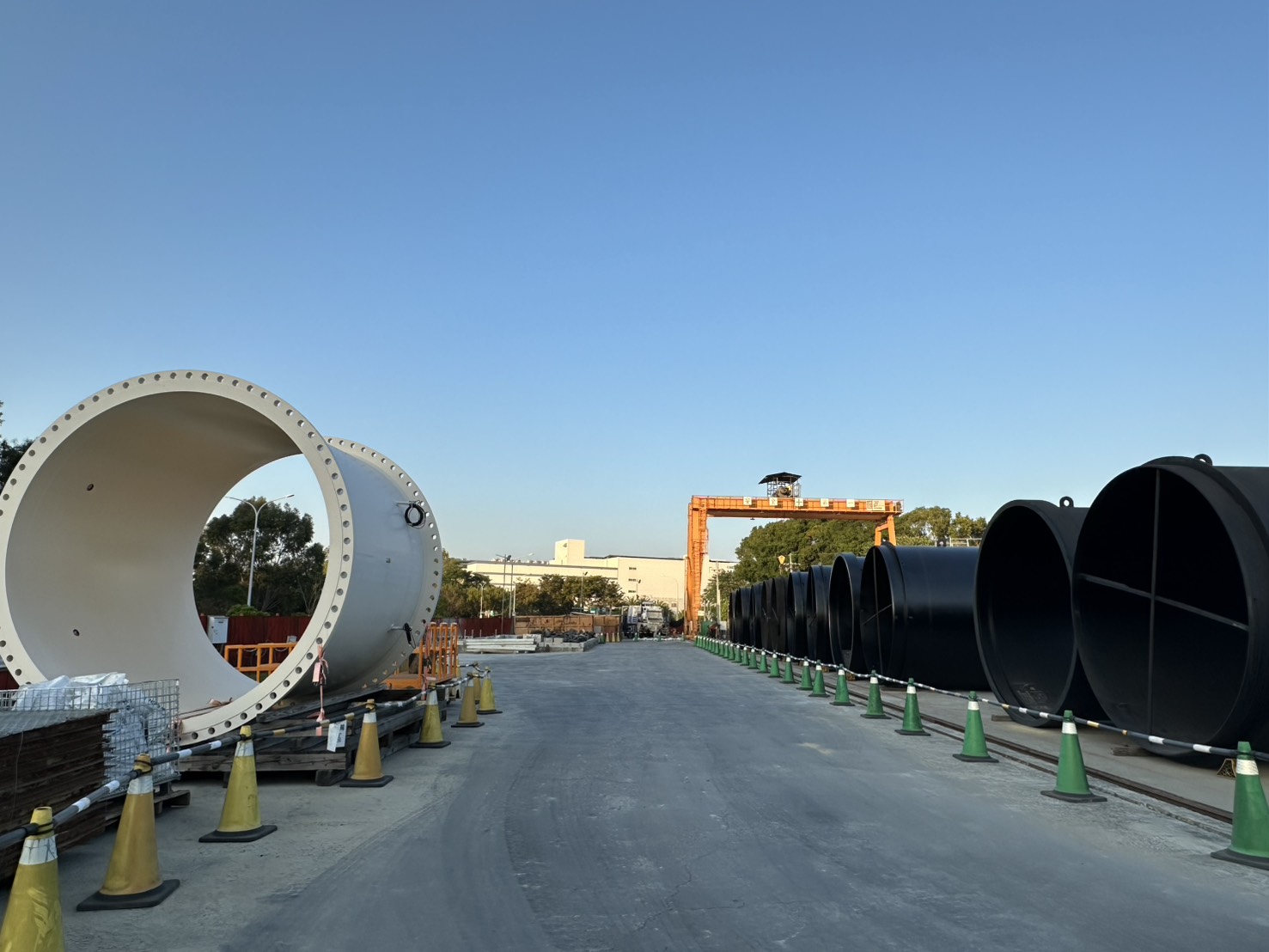

113年3月潛盾環片進場

113年3月潛盾環片進場

113年3月潛盾運土車倒土

113年3月潛盾運土車倒土

113年3月潛盾軌道岔軌安裝

113年3月潛盾軌道岔軌安裝

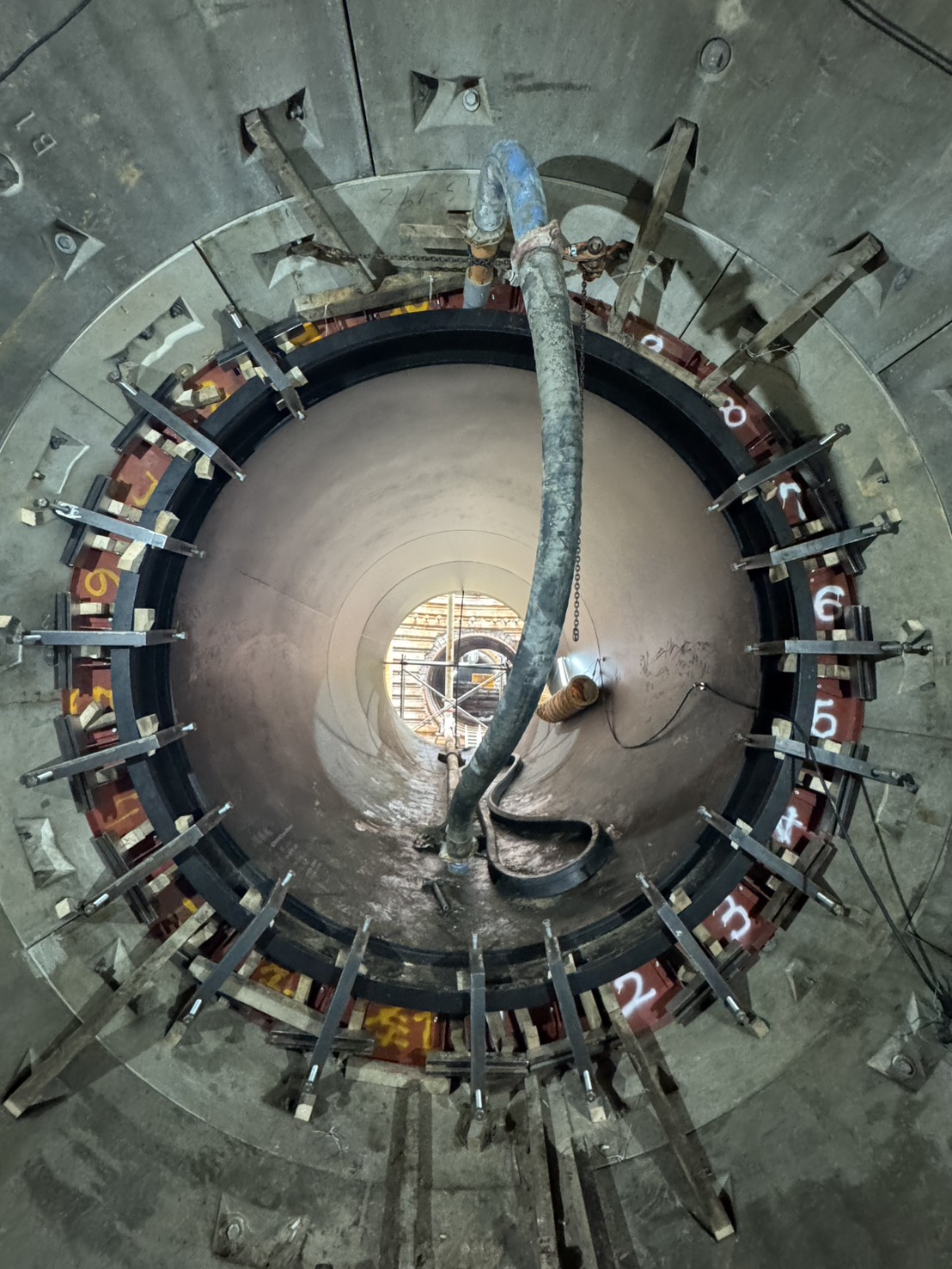

113年2月潛盾環片黏貼止水膠條

113年2月潛盾環片黏貼止水膠條

113年2月潛盾掘進180m

113年2月潛盾掘進180m

113年2月潛盾洞道線型測量

113年2月潛盾洞道線型測量

113年1月潛盾機後續台車通風管連接

113年1月潛盾機後續台車通風管連接

113年1月潛盾第二次設備轉換後運轉測試

113年1月潛盾第二次設備轉換後運轉測試

113年1月潛盾施工平台搭設

113年1月潛盾施工平台搭設

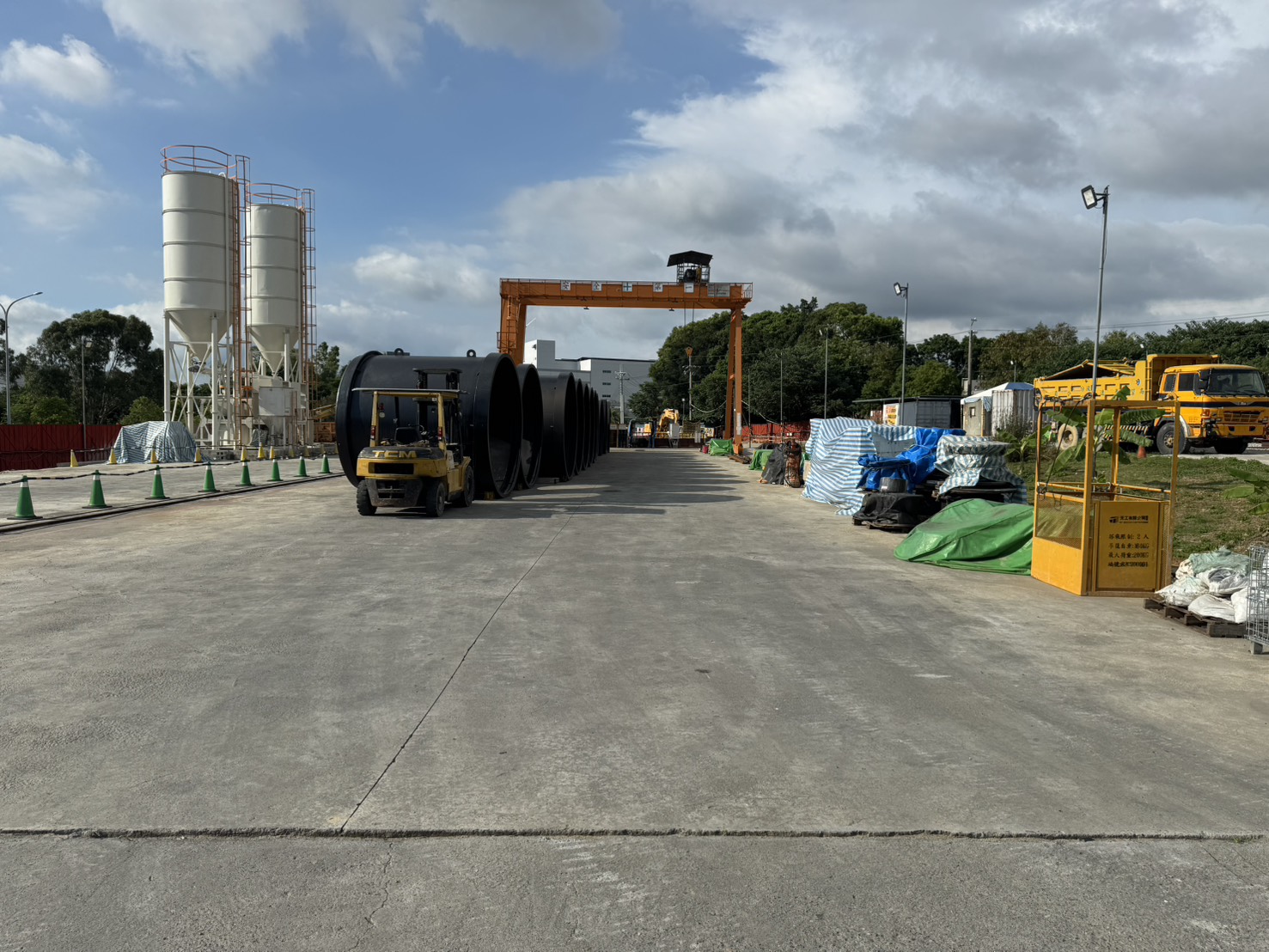

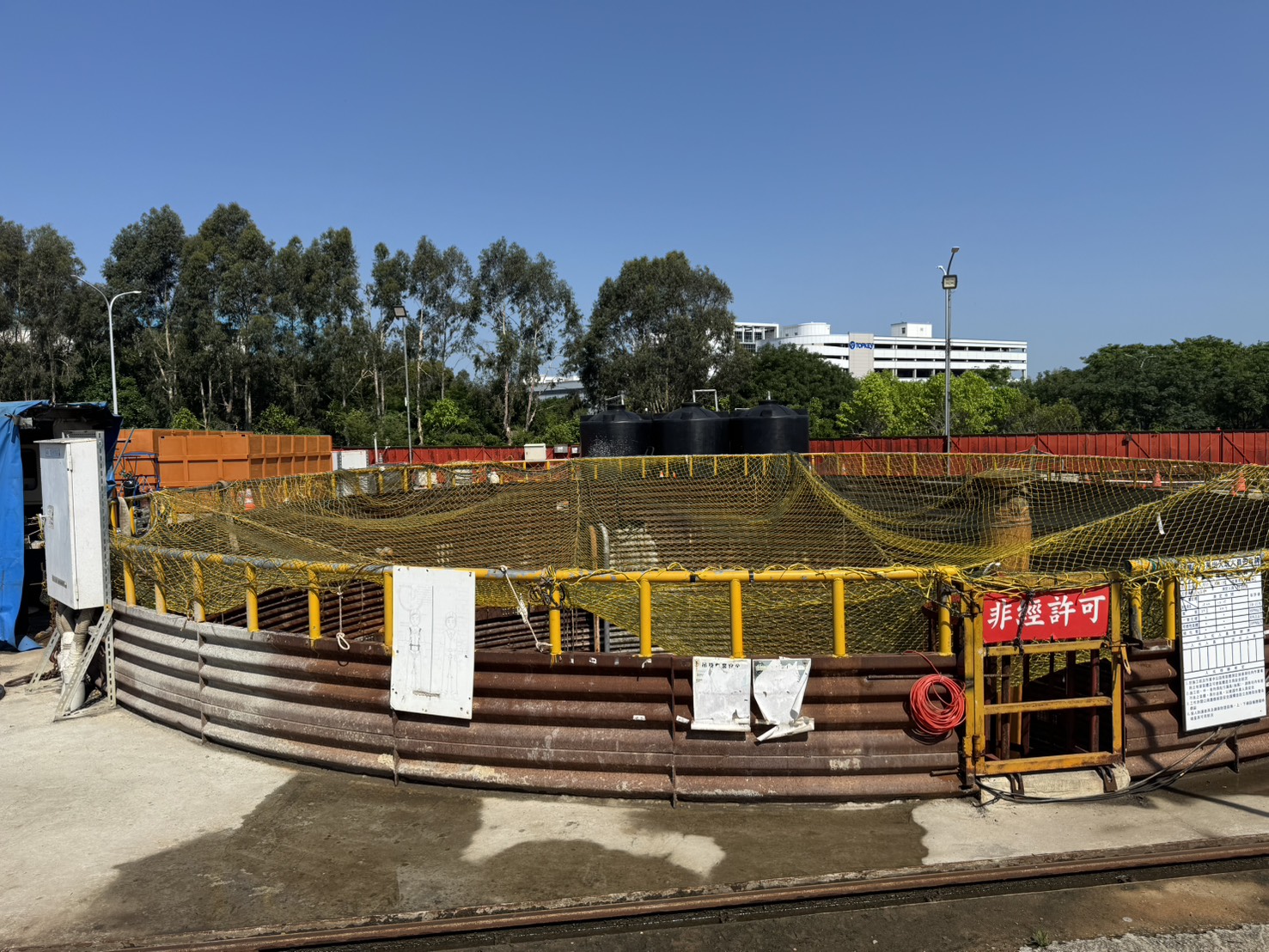

112年12月潛盾洞道內環片堆置

112年12月潛盾洞道內環片堆置

112年12月設備轉換台車吊裝

112年12月設備轉換台車吊裝

112年12月完成63m初期掘進長度

112年12月完成63m初期掘進長度

112年11月環片止水膠條黏貼

112年11月環片止水膠條黏貼

112年11月潛盾掘進32m

112年11月潛盾掘進32m

112年11月電動台車搬運

112年11月電動台車搬運

112年10月潛盾環片假組立

112年10月潛盾環片假組立

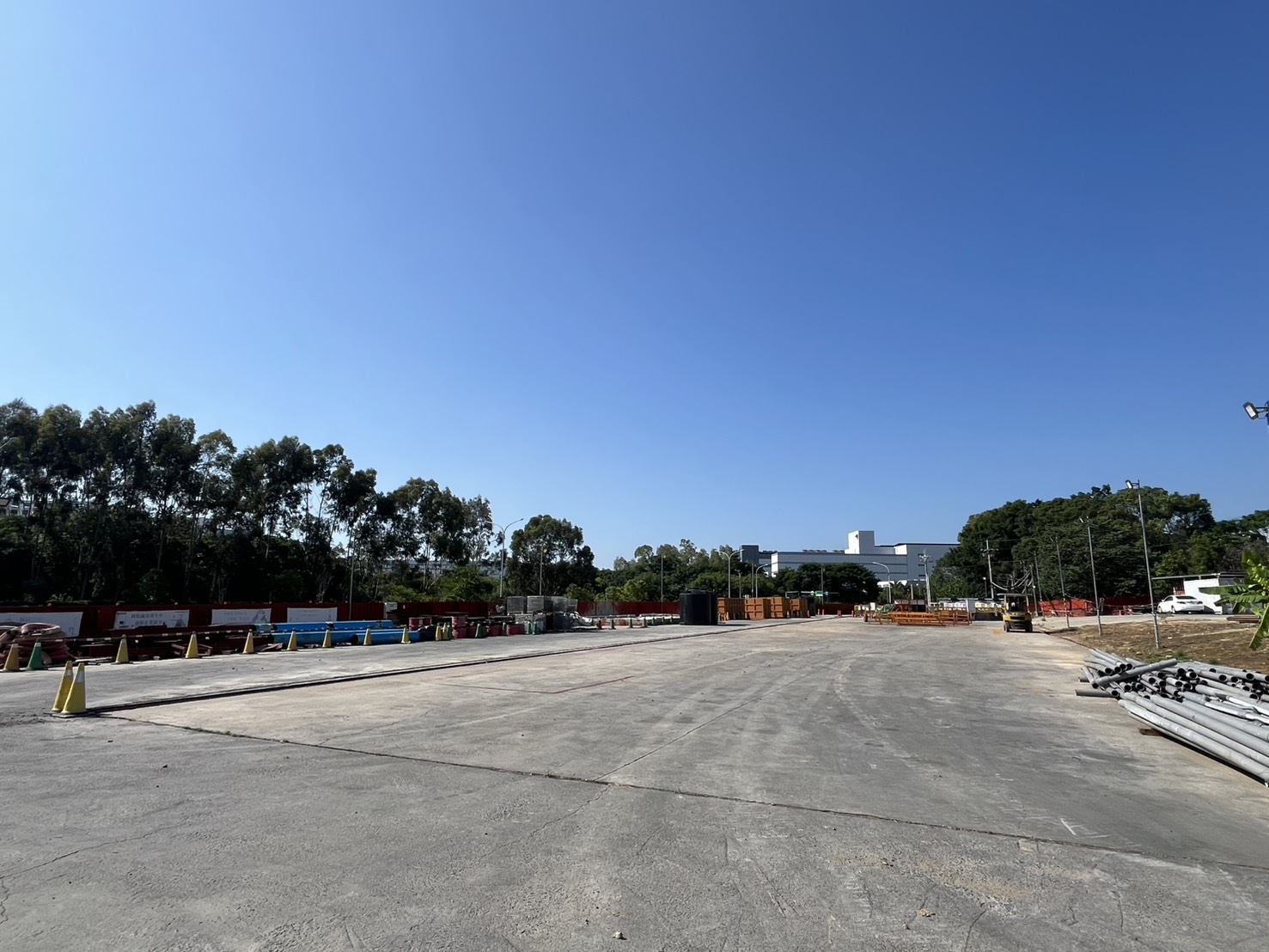

112年10月工區內柏油鋪設

112年10月工區內柏油鋪設

112年10月潛盾反力架裝設

112年10月潛盾反力架裝設

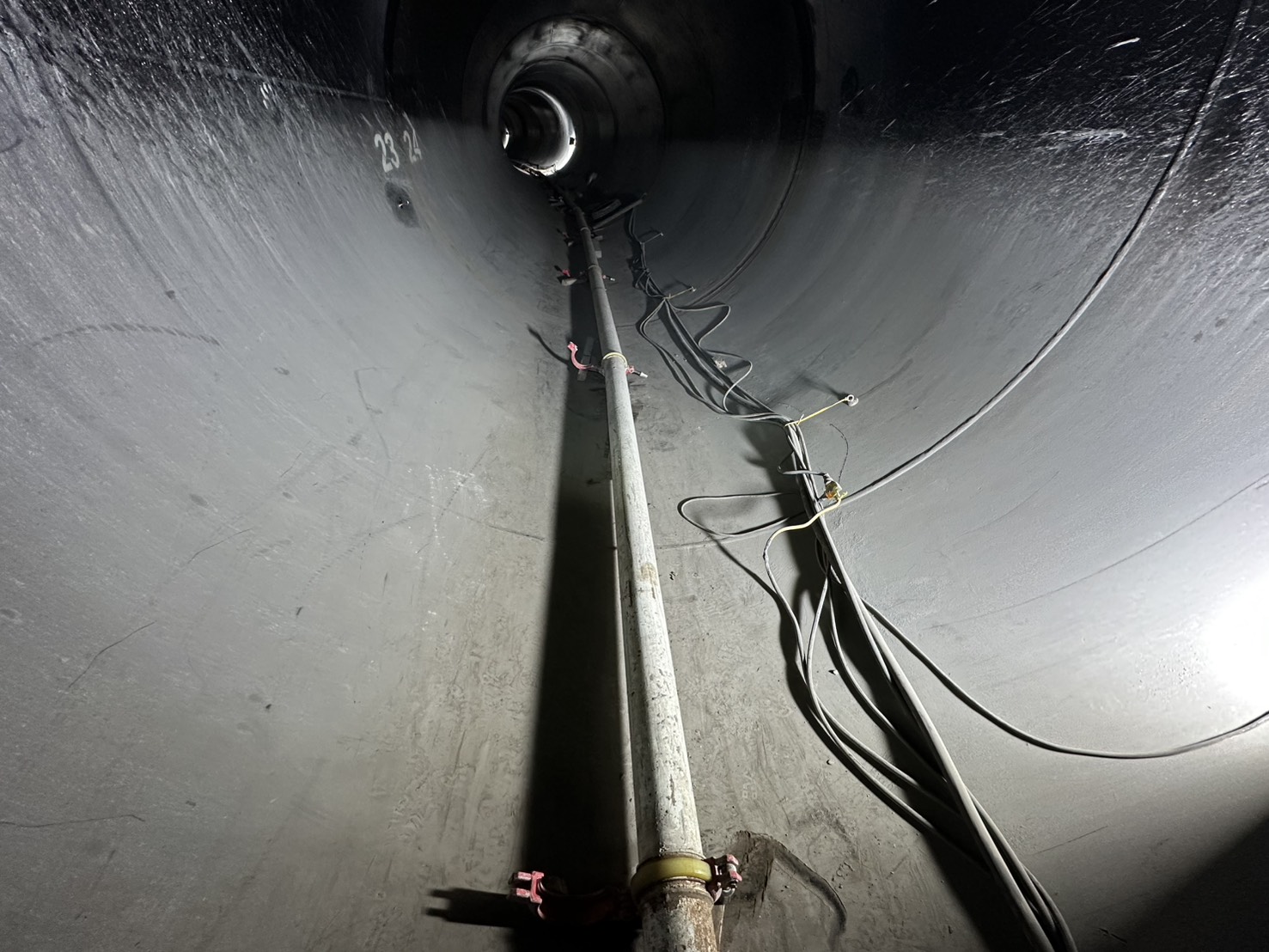

112年9月潛盾機動力線配線

112年9月潛盾反力座安裝

112年9月潛盾反力座安裝

112年9月潛盾反力座安裝

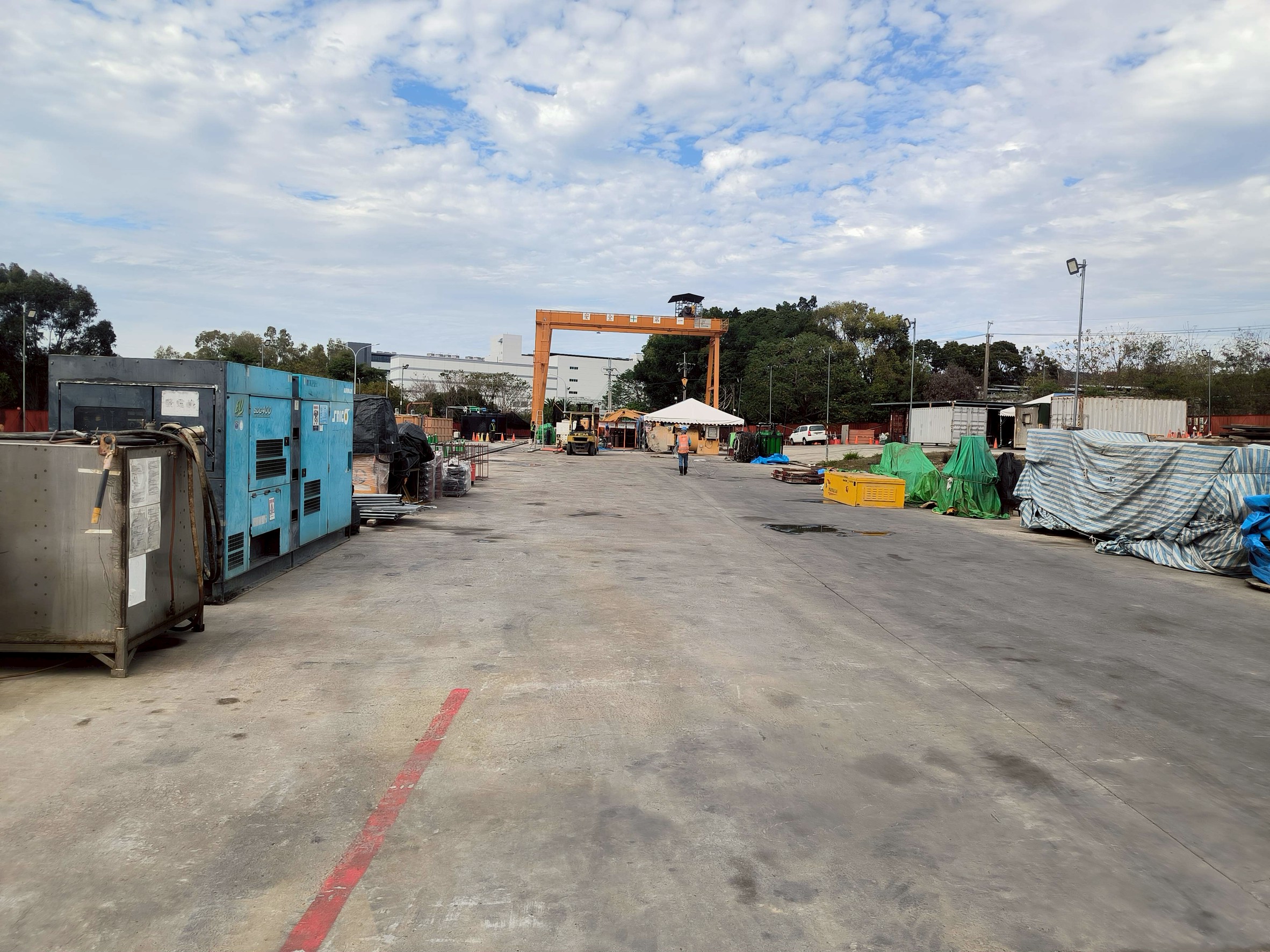

112年9月工區整理綠美化

112年9月工區整理綠美化

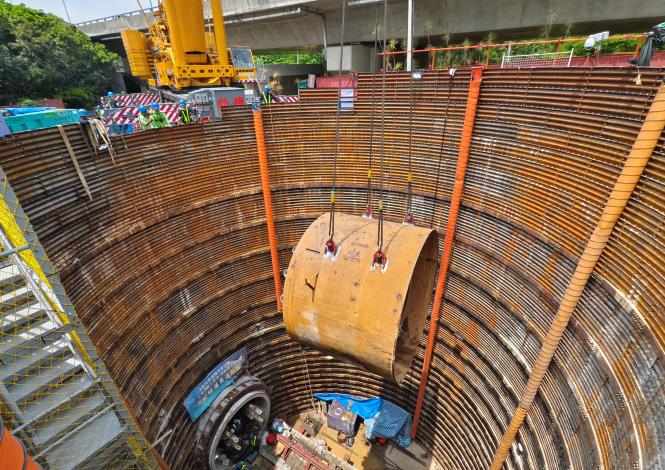

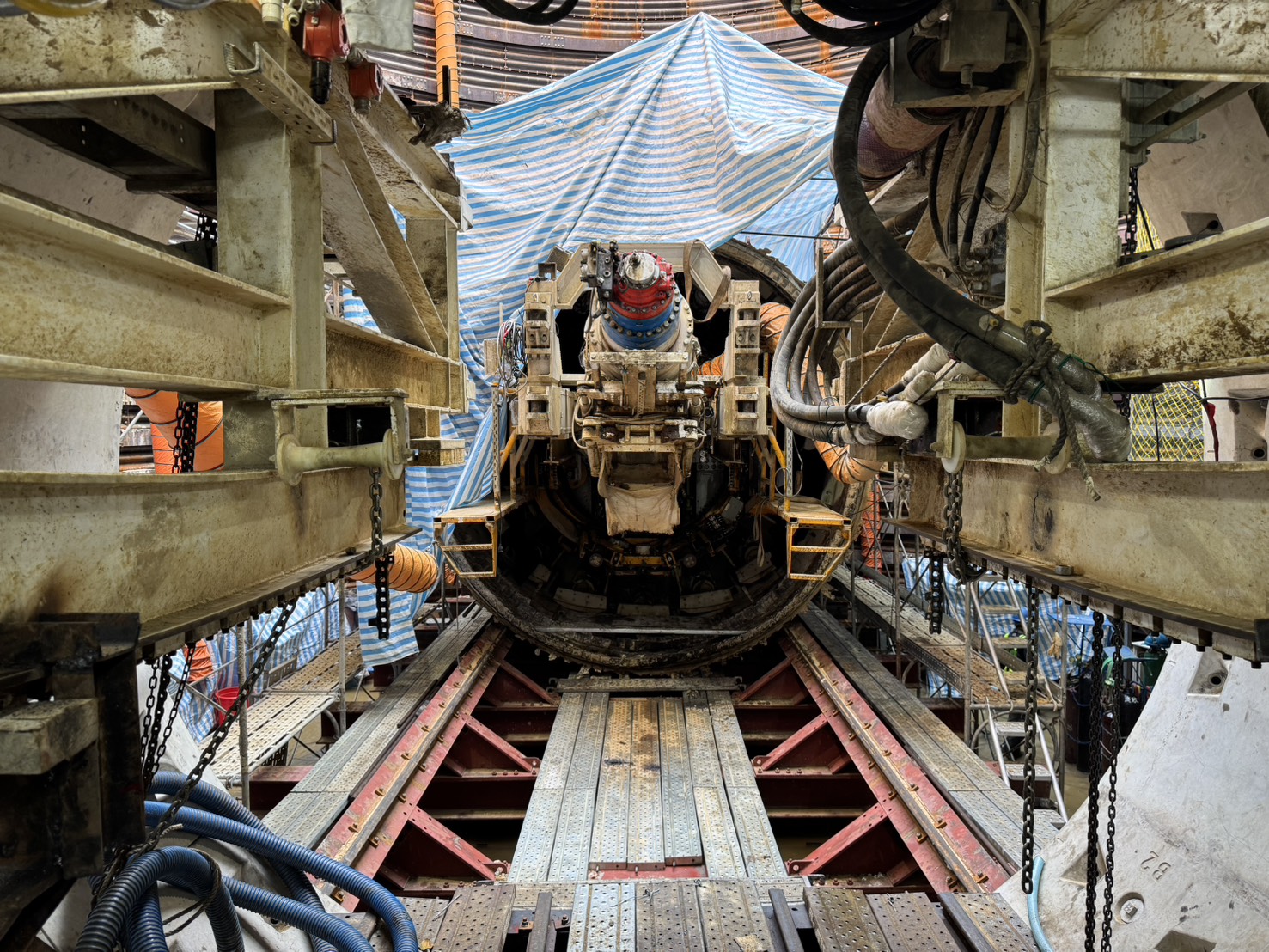

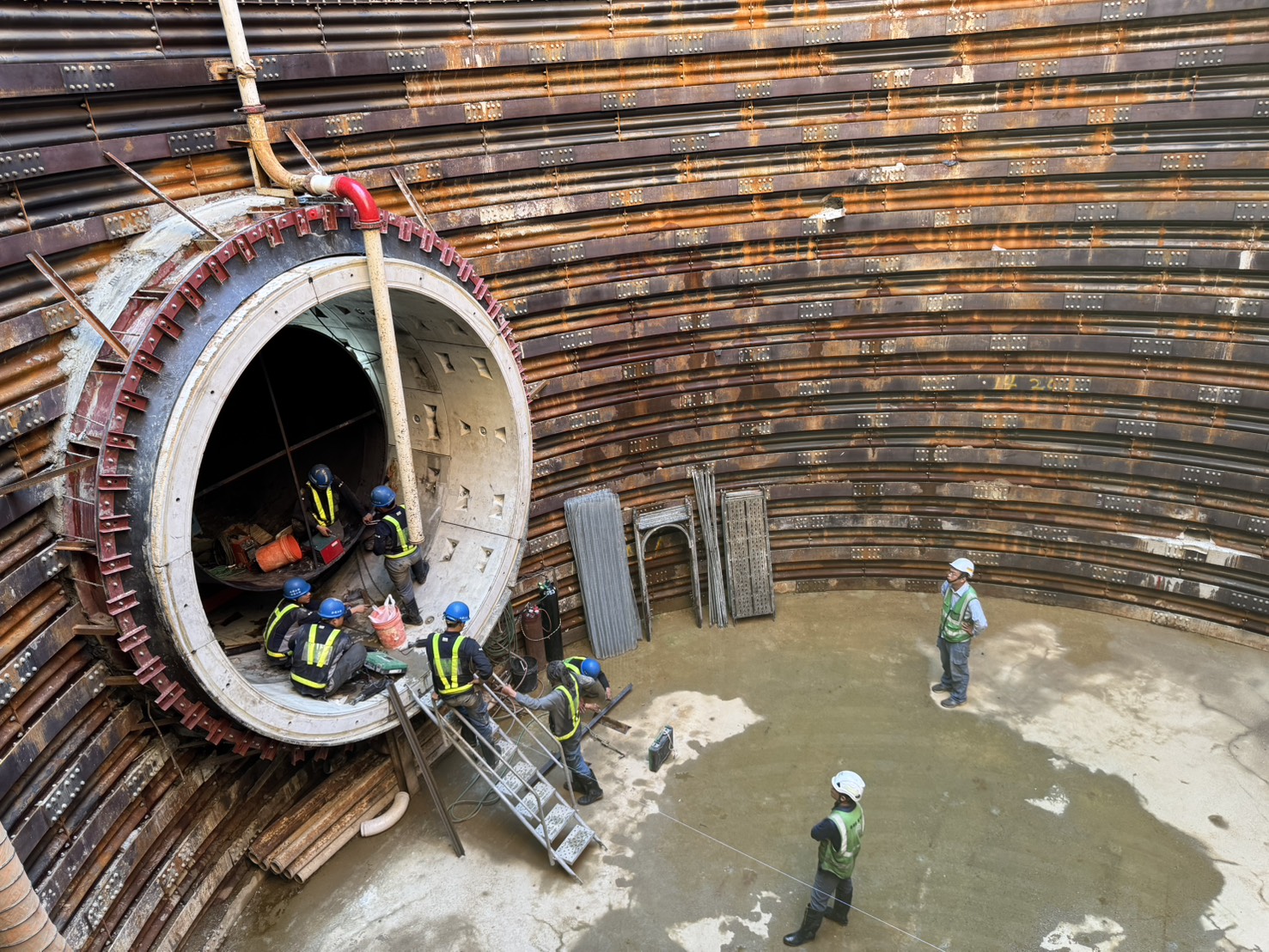

112年8月將潛盾機機頭吊掛至工作井底

112年8月將潛盾機機頭吊掛至工作井底

112年8月潛盾發進台施作

112年8月潛盾發進台施作

112年8月固定式起重機組裝及環片暫置區鋪設

112年8月固定式起重機組裝及環片暫置區鋪設

112年7月鋼製上下設備裝設

112年7月鋼製上下設備裝設

112年7月潛盾反力牆及鏡面框施作

112年7月固定式起重機軌道施作

112年7月固定式起重機軌道施作

112年7月固定式起重機軌道施作

112年6月工區鳥瞰

112年6月工區鳥瞰

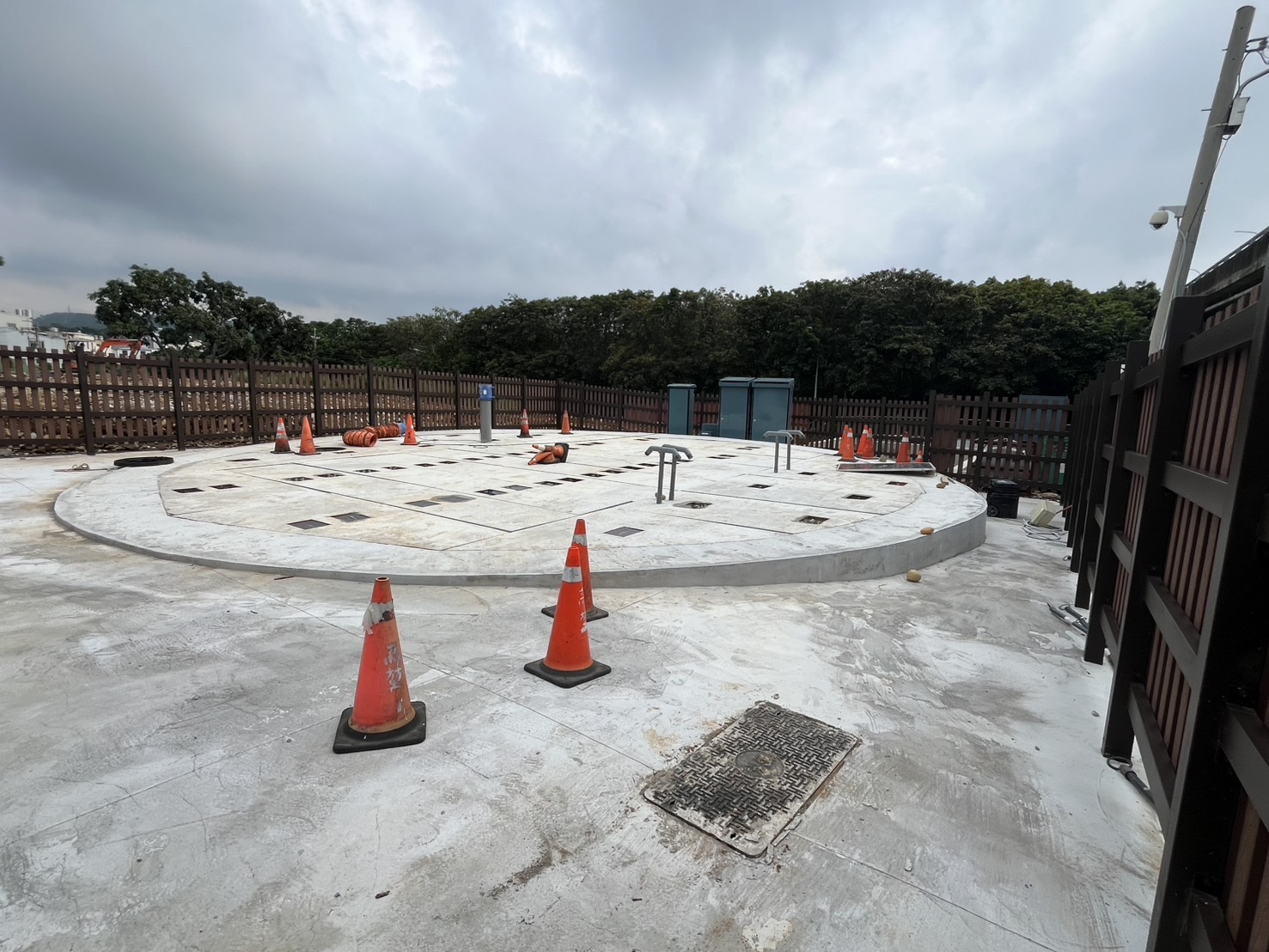

112年6月發進井地面整平

112年6月發進井地面整平

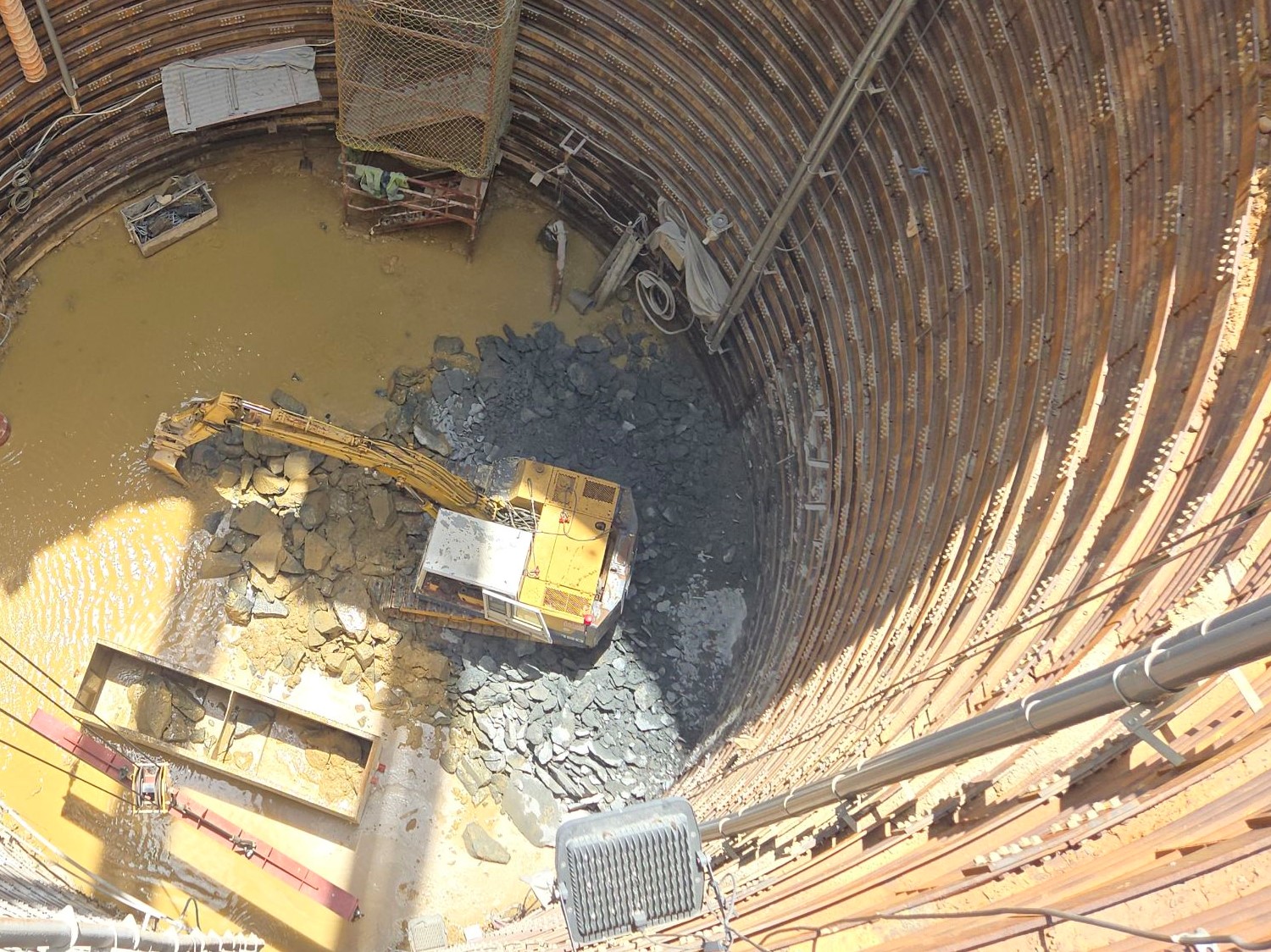

112年5月發進井降挖(2)

112年5月發進井降挖(2)

112年5月發進井降挖(1)

112年5月發進井降挖(1)

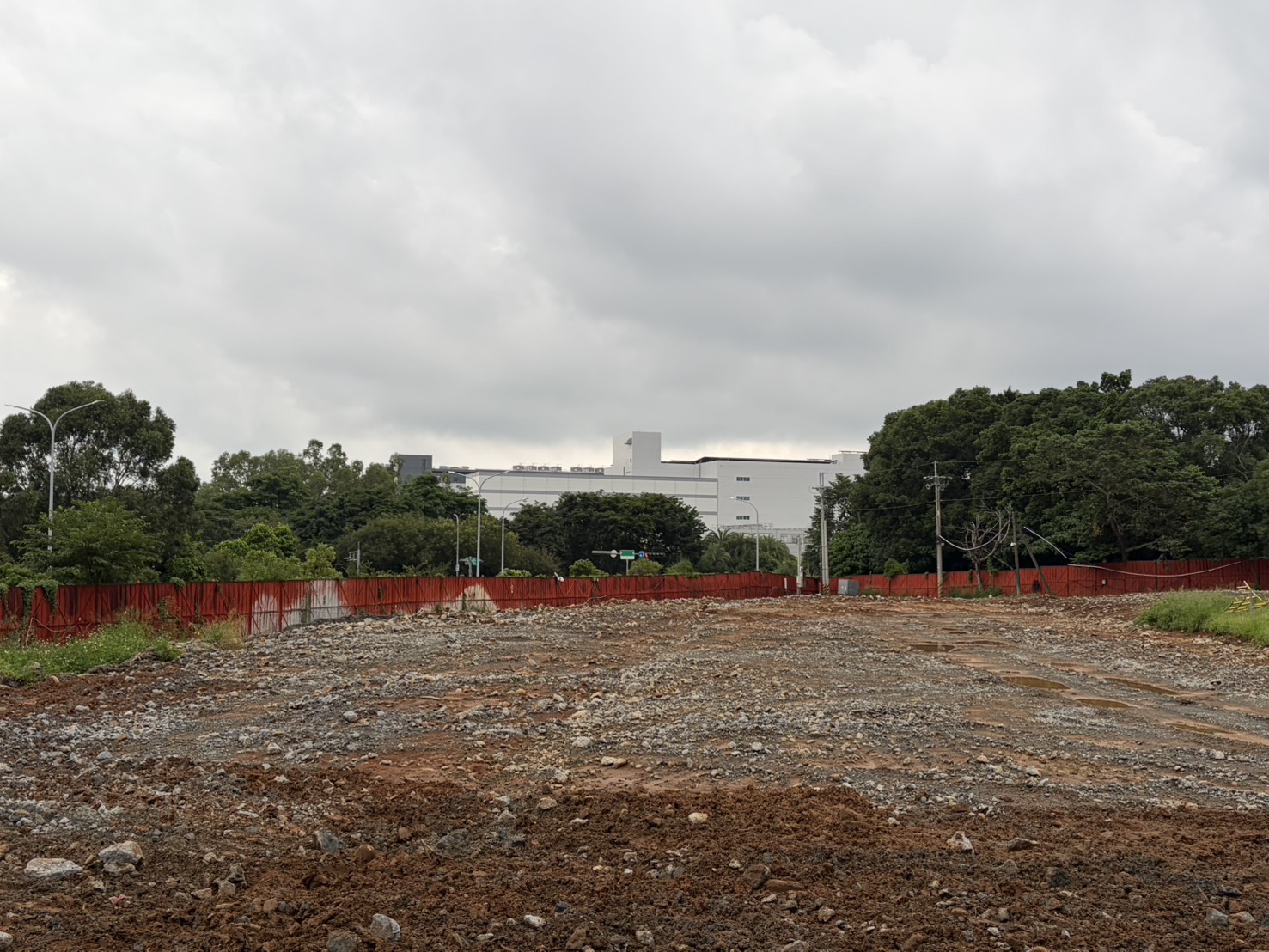

112年4月發進井降挖

112年4月發進井降挖

112年4月發進井安定層澆置

112年4月發進井安定層澆置
